D'inverno la sede si fa bella

15/01/2016

Qui di seguito l'elenco dei lavori in sede nell'inverno 2016:
D'inverno la sede si fa bella
CAMPI TENNIS 1 - 2 - 3
Data inizio: 16-02-16 Data fine: 24-02-16

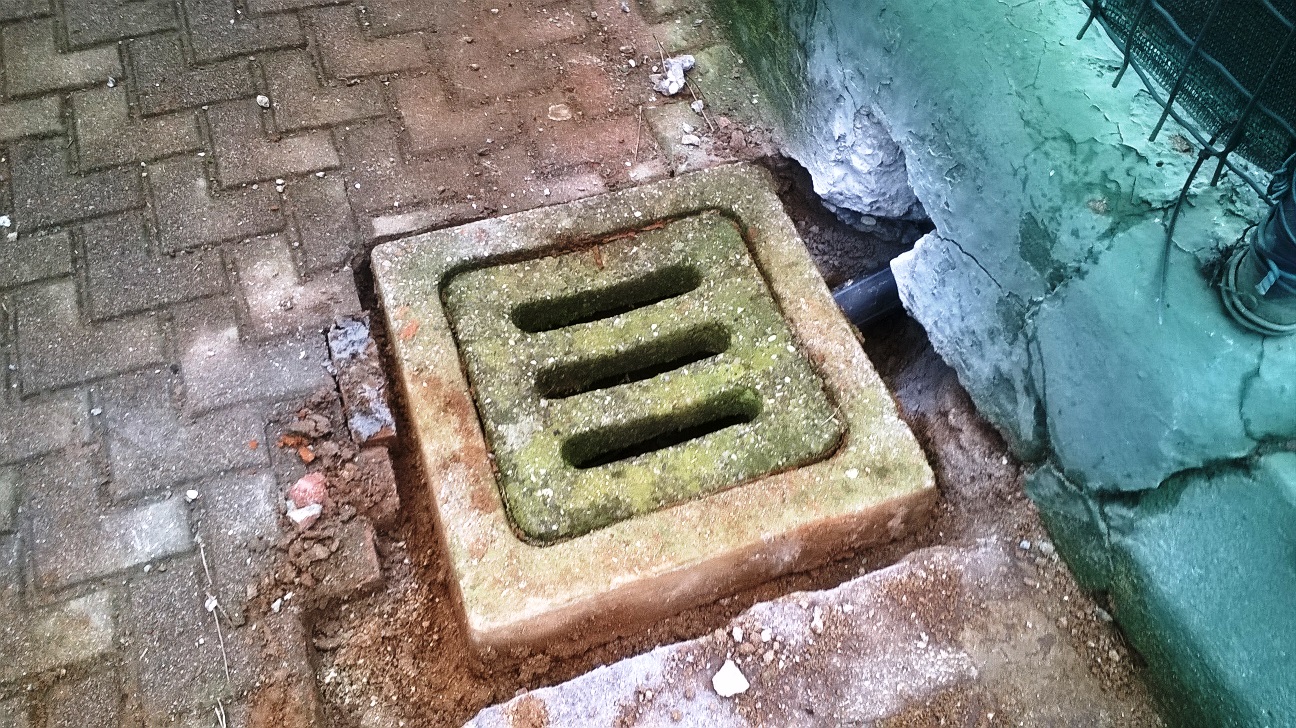

Allacciamento scarichi di drenaggio campi alle caditoie per prevenire allagamenti.

D'inverno la sede si fa bella

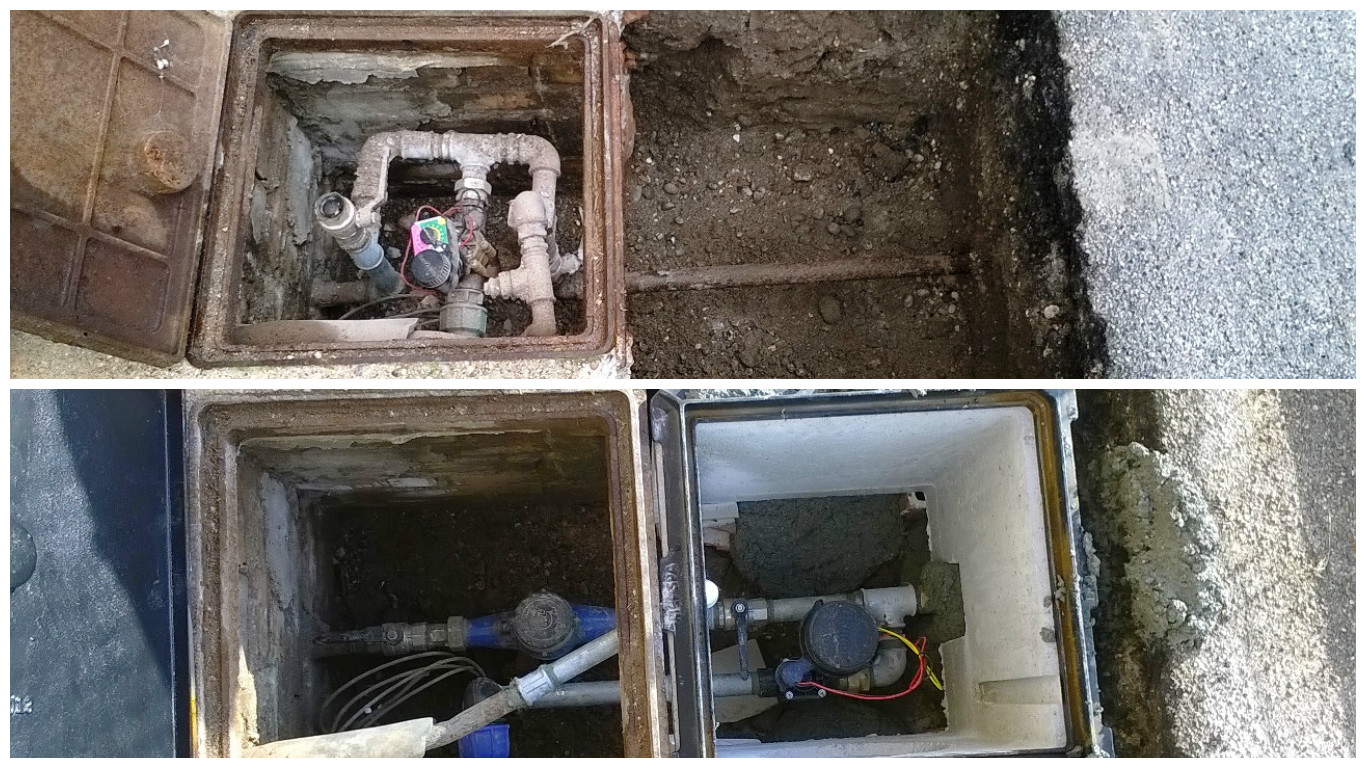

IMPIANTO ACQUEDOTTO
Data inizio 16-02-16 Data fine 18-02-16

Installazione contatore pozzo n 2 - Sostituzione elettrovalvola per irrigazione aiuole adiacenti campo 10 tennis.
D'inverno la sede si fa bella

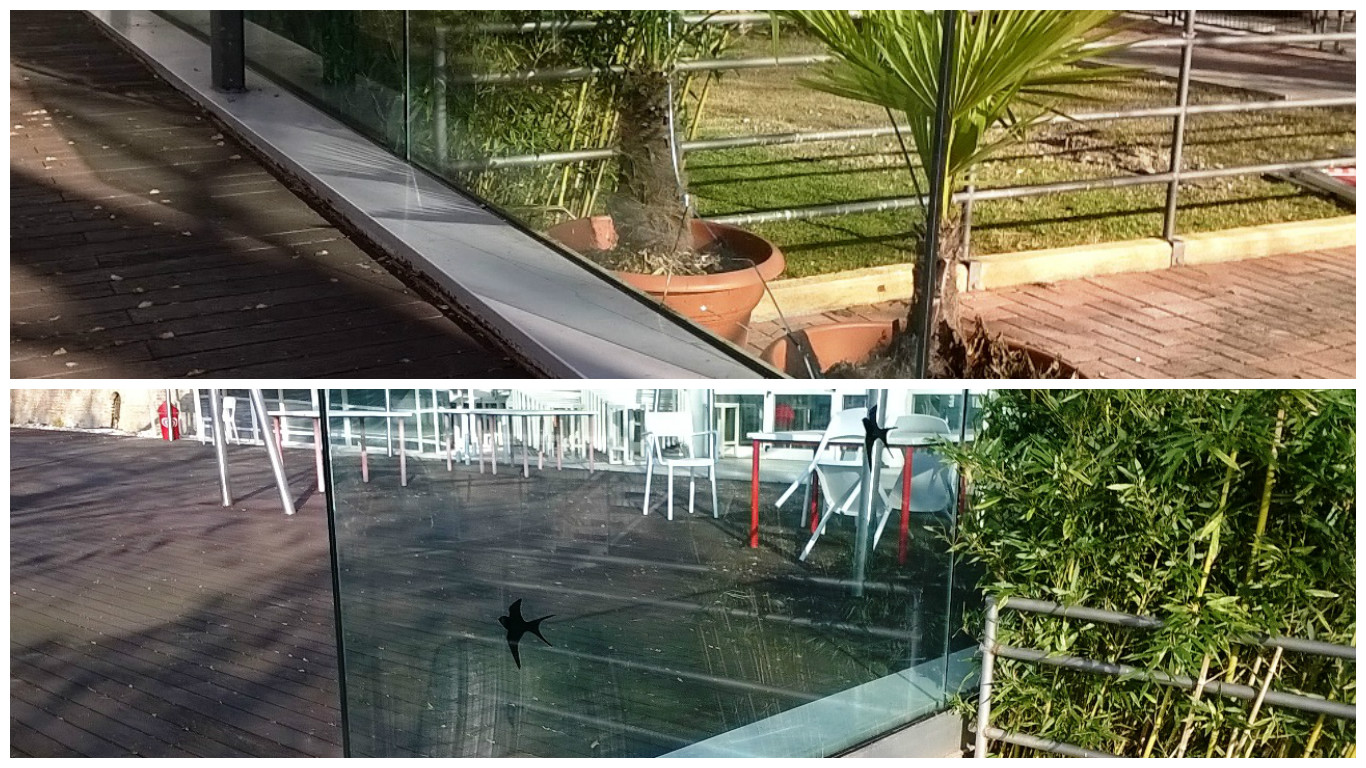

TERRAZZA MARTINI
Data inizio: 15-02-16 Data fine: 19-02-16

Sostituzione della lastra di vetro crepata con la lastra recuperata dal lato opposto (barriera rimossa) con smussatura spigolo.
D'inverno la sede si fa bella
PRATONE
Data inizio: 04-02-16 Data fine: 10-02-16

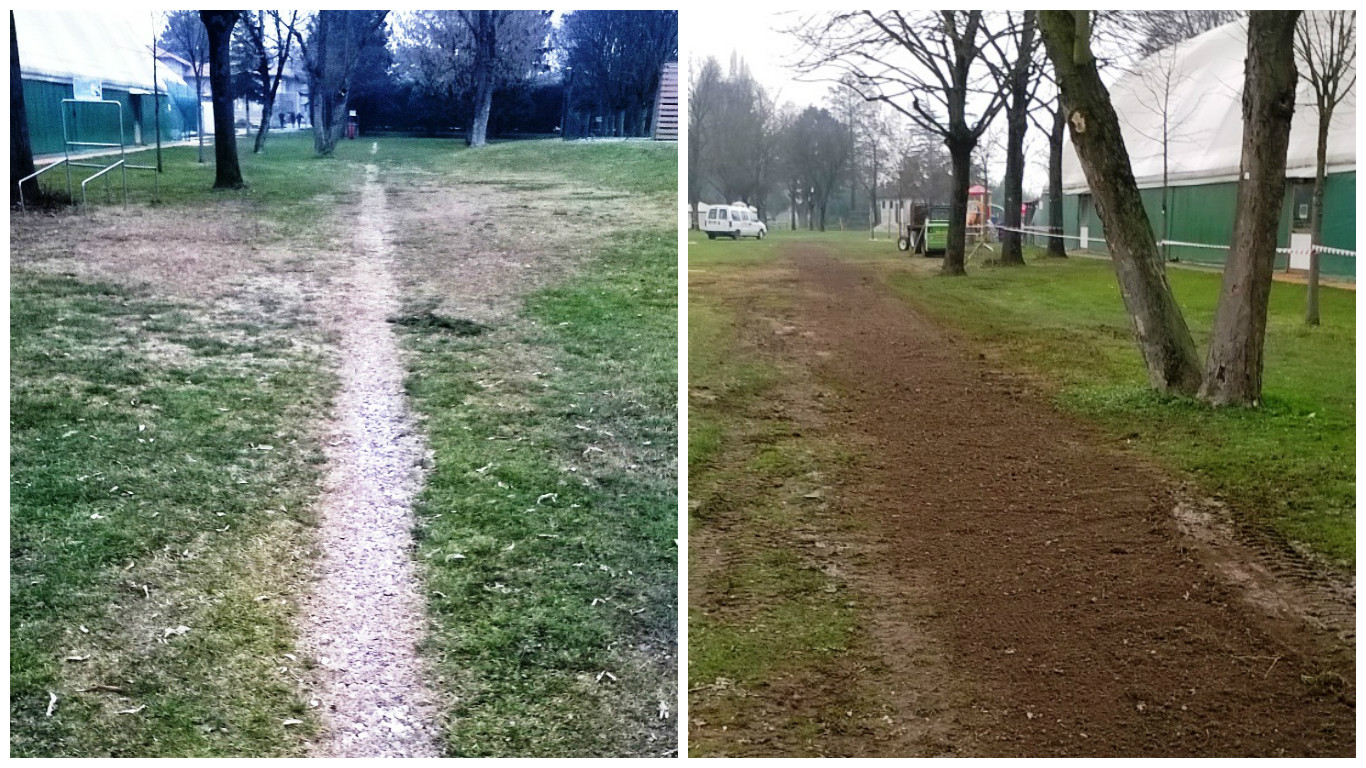

Abbassamento livello ghiaietto di scolo e stesura terreno vegetale.
D'inverno la sede si fa bella
BAGNI PIAZZETTA
Data inizio: 01-02-16 Data fine: 04-02-16

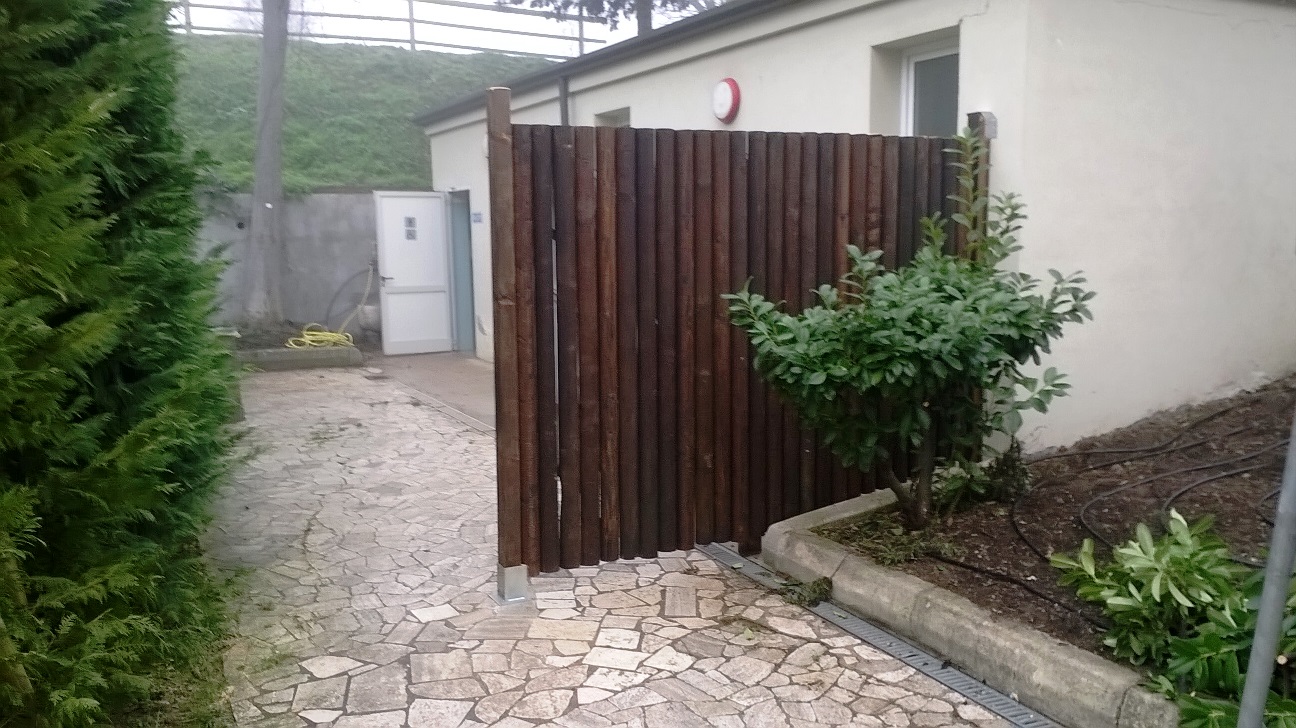

Installazione barriera visiva in legno a protezione della privacy degli utenti dei bagni.
D'inverno la sede si fa bella

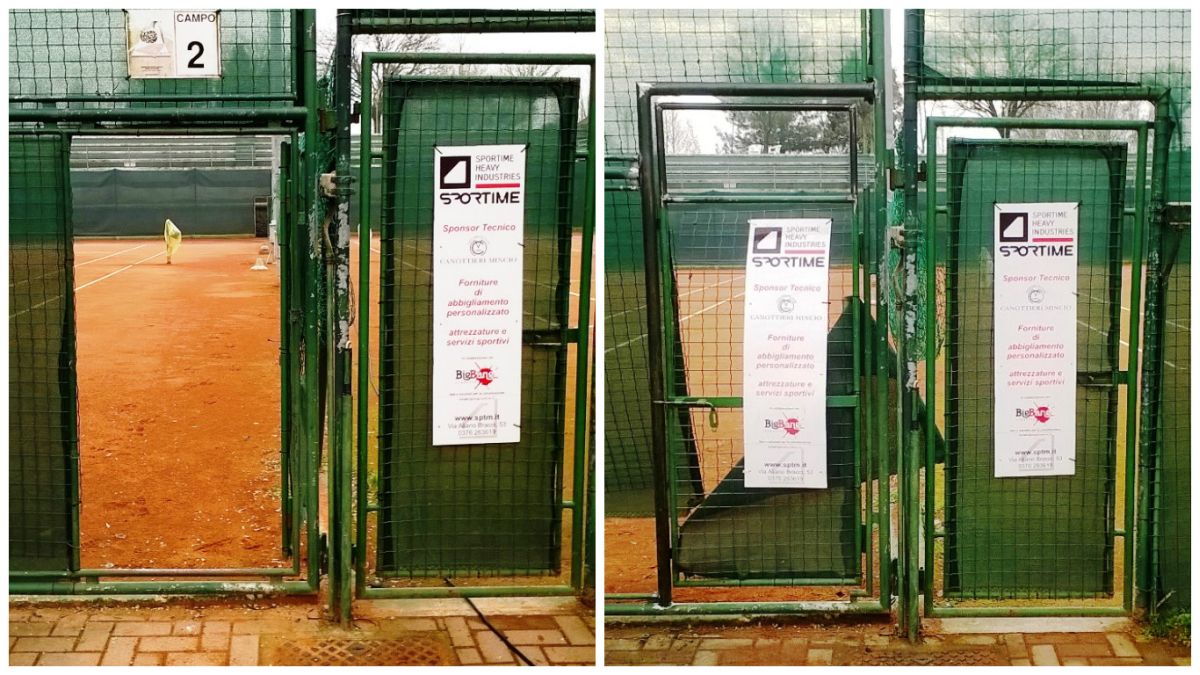

CAMPO TENNIS N.2
Data inizio: 28-01-16 Data fine: 29-01-16

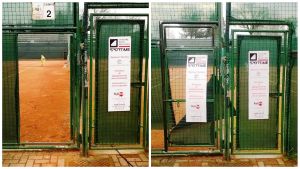

Rialzo del traverso della porta di accesso al campo n. 2. Ora la testa dei Soci (e quello che c'è sopra) avrà un nemico in meno.
D'inverno la sede si fa bella

PRATONE - PONTE TIBETANO
Data: 21-01-16

Smantellamento del vecchio ponte tibetano, inutilizzato a causa del deterioramento della struttura in legno. La giostra verrà sostituita entro la primavera.
D'inverno la sede si fa bella

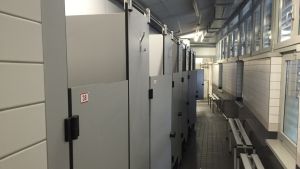

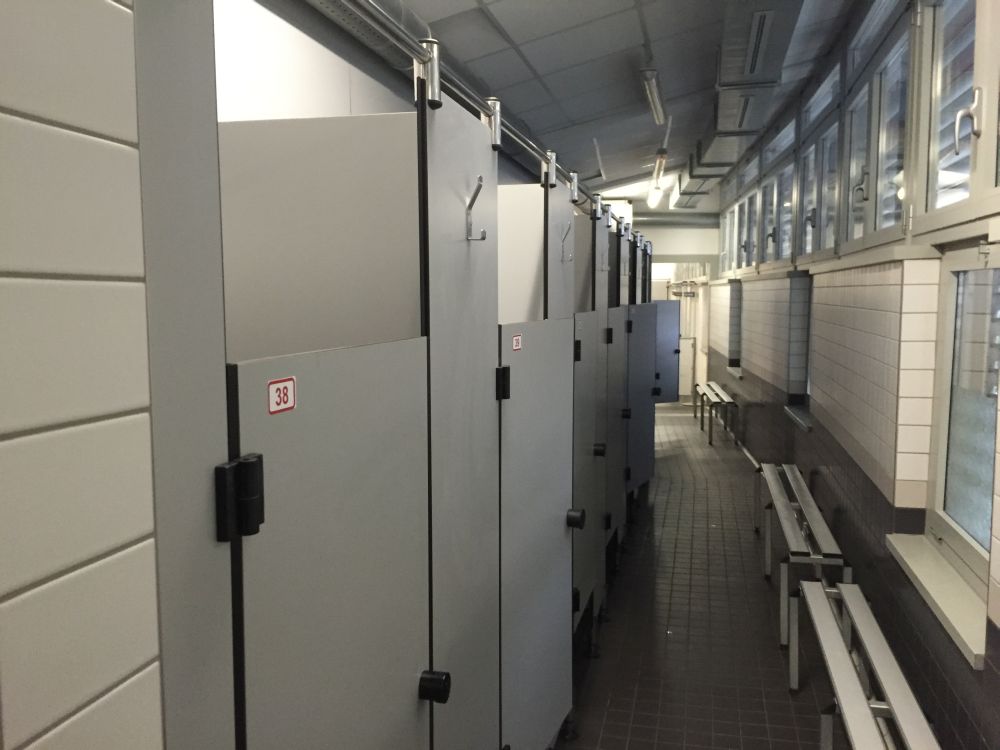

RIAPERTURA DOCCE SPOGLIATOI FEMMINILI BASTIONE
Data: 31-01-16

Si sono concluse le operazioni di sigillatura della canalina di scolo delle docce degli spogliatoi femminili nel bastione. Domenica 31 gennaio le docce torneranno fruibili.

D'inverno la sede si fa bella

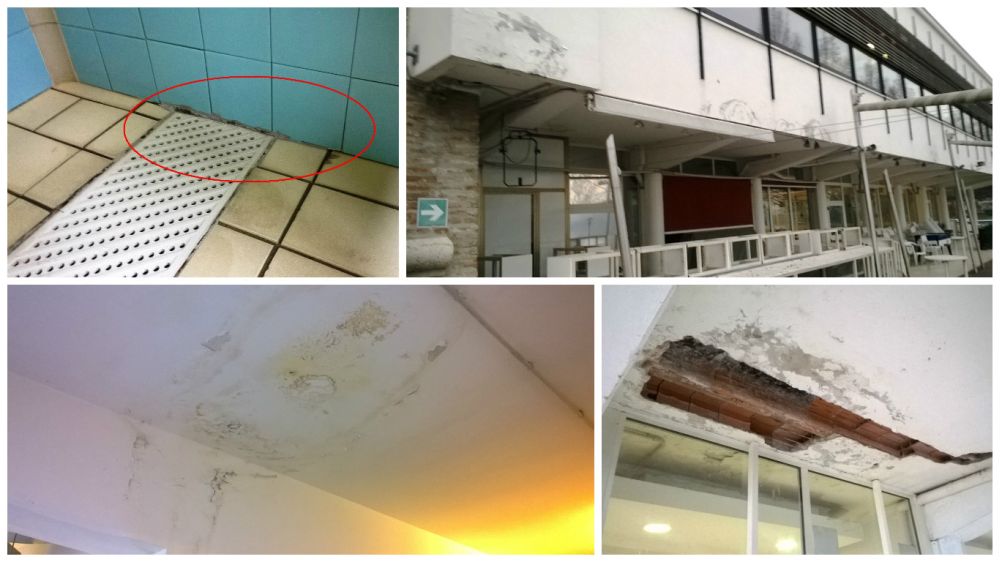

INFILTRAZIONI DOCCE SPOGLIATOI BASTIONE:
inizio lavori: 20-01-16
Presunta fine lavori: 04-02-16

FASE 1: individuazione dell’infiltrazione presente nelle fughe della pavimentazione a ridosso della griglia di scarico (docce donne) e nella sigillatura tra pavimento e rivestimento del muretto (docce uomini). Asciugatura, rimozione sigillature esistenti e ricollocazione materiale idoneo per la sigillatura.

FASE 2: prova di tenuta sigillature mediante allagamento dell’area docce, verifica nel soffitto sottostante della presenza di eventuali infiltrazioni, rimozione intonaco ammalorato, ripristino intonaco e tinteggiatura finale.

D'inverno la sede si fa bella

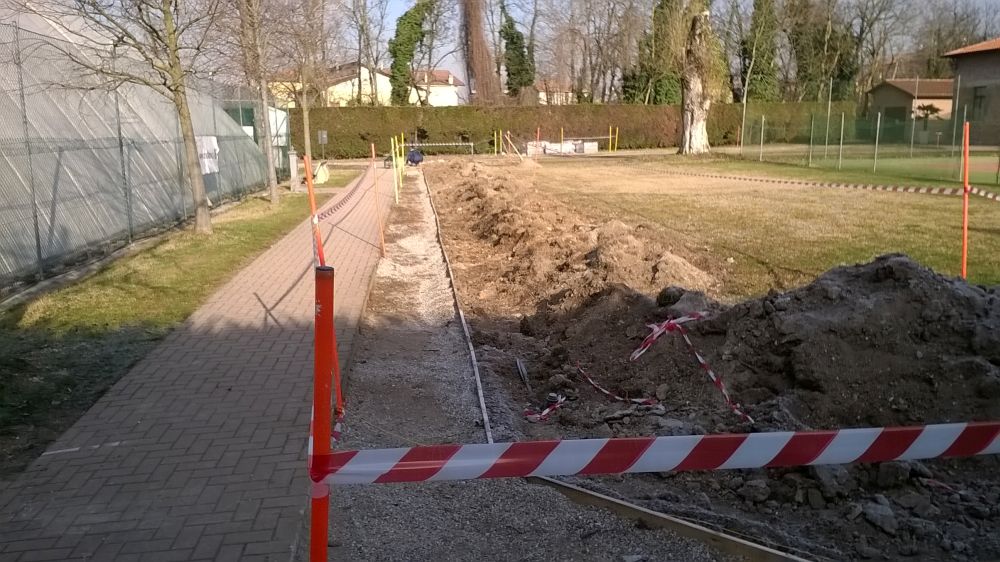

VIALETTO INGRESSO FRONT OFFICE:
Inizio lavori: 18-01-16
Presunta fine lavori: 30-01-16

il primo impatto con la nostra Società è il vialetto d'ingresso dopo il Front Office. e' in atto la riparazione dell'impianto di irrigazione ed il ricollocamento della pavimentazione autobloccante su sottofondo di sabbia.
