TIPOLOGIA INTERVENTO |
MOTIVAZIONE |
TEMPISTICHE |
| |
PISCINE |
|
|
| |
Ludica-tuffi |
|
|
| 1 |

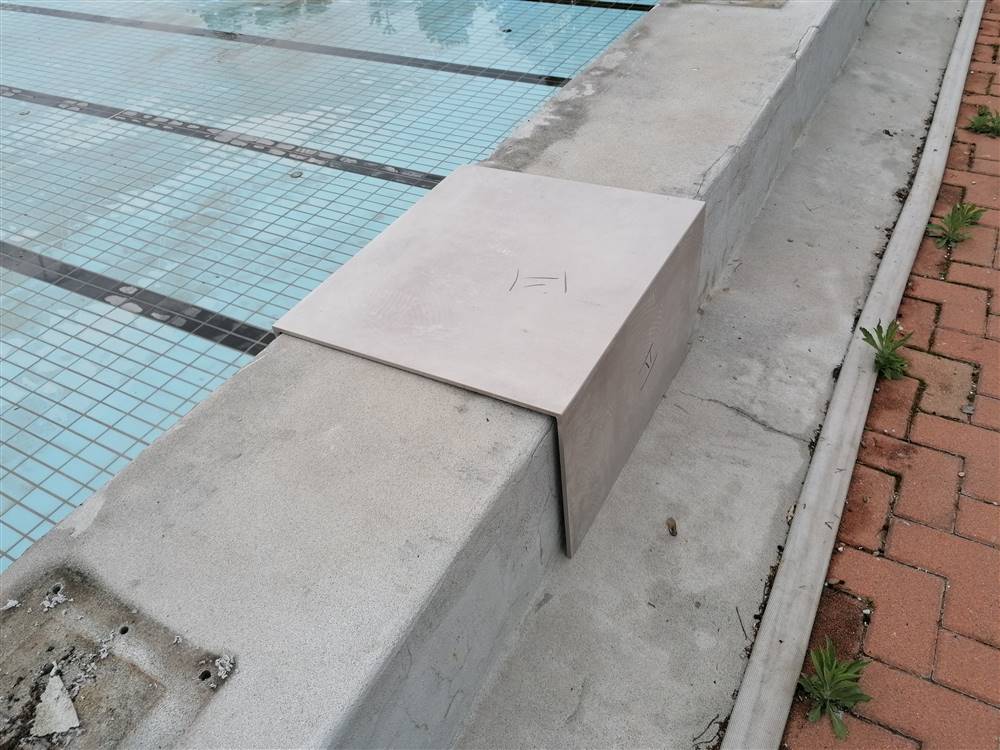

Chiusura bocchette parete buca tuffi |
Svuotamento vasca a causa delle infiltrazioni di acqua |
APRILE |
| 2 |

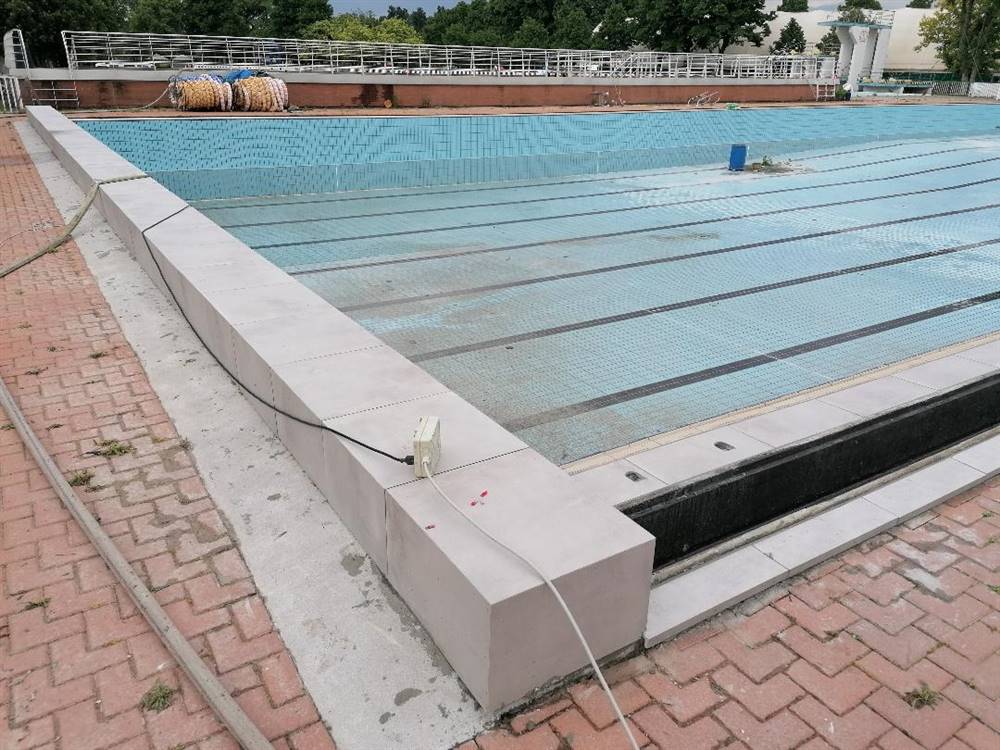

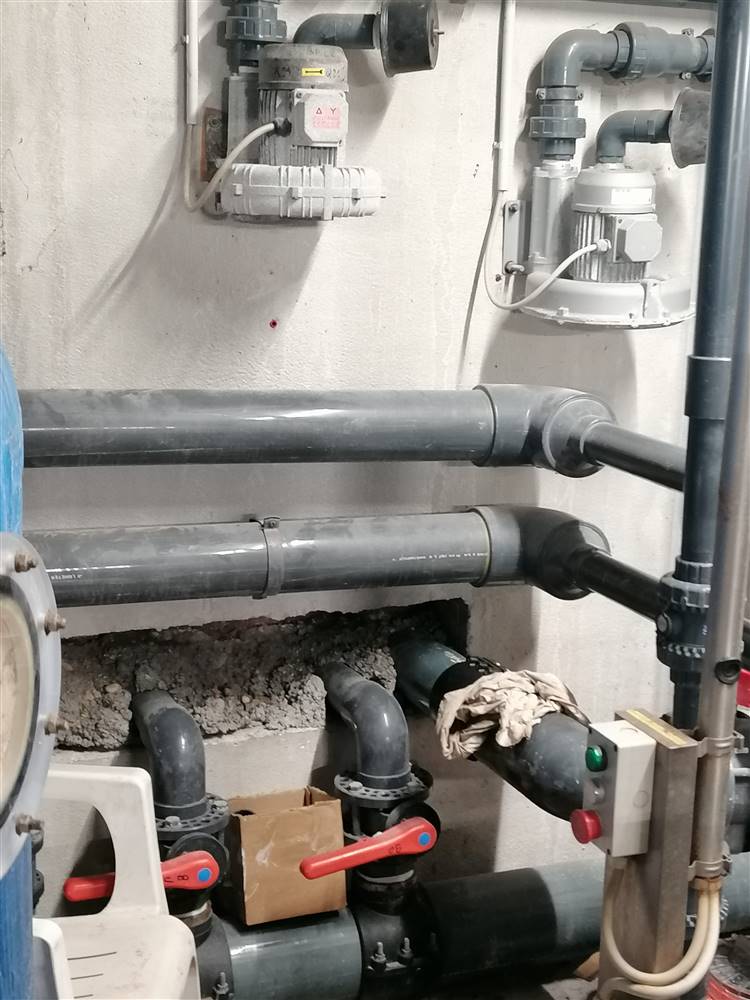

Collegamento scarico presa di fondo con pompa locale filtri |
Attualmente per lo svuotamento si deve travasare nella piscina mt.50 |
APRILE |
| 3 |

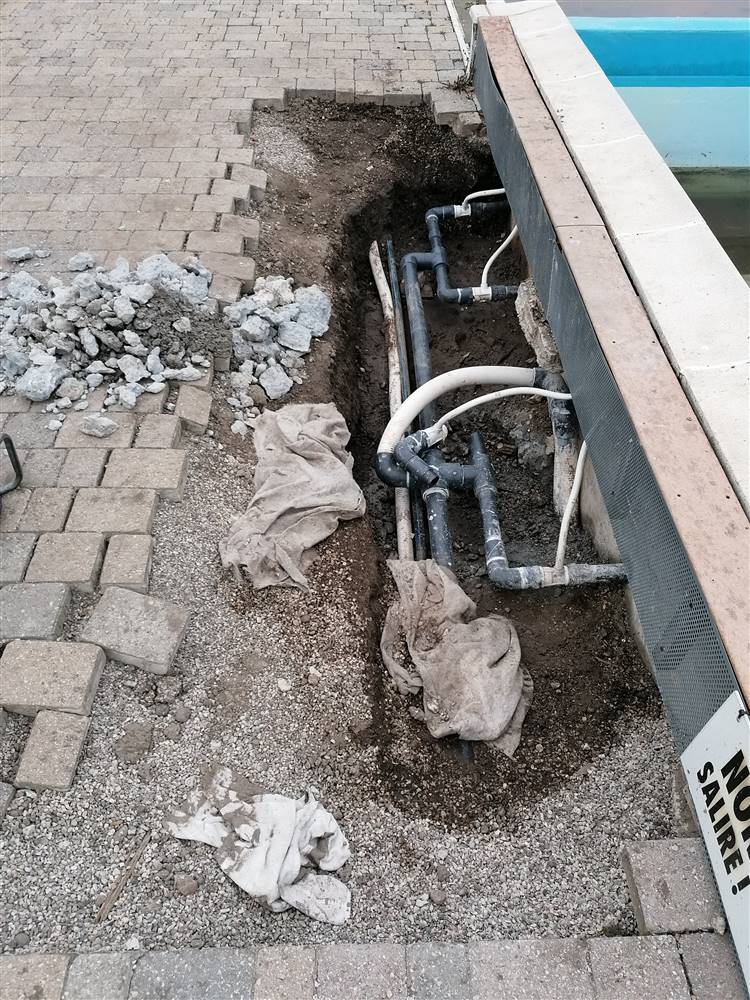

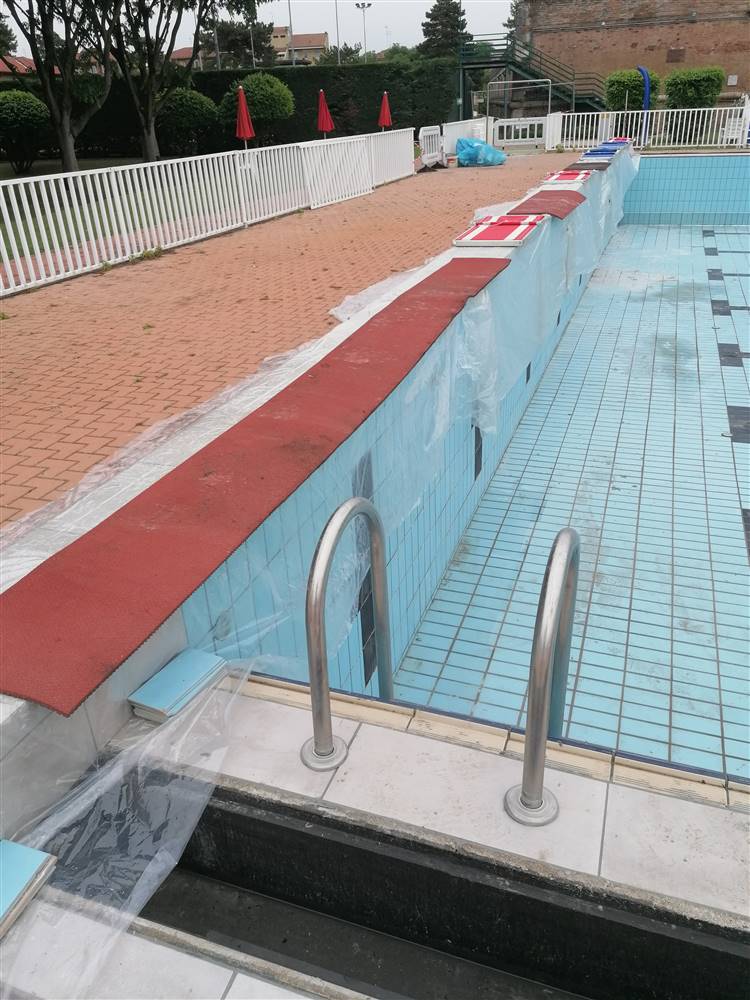

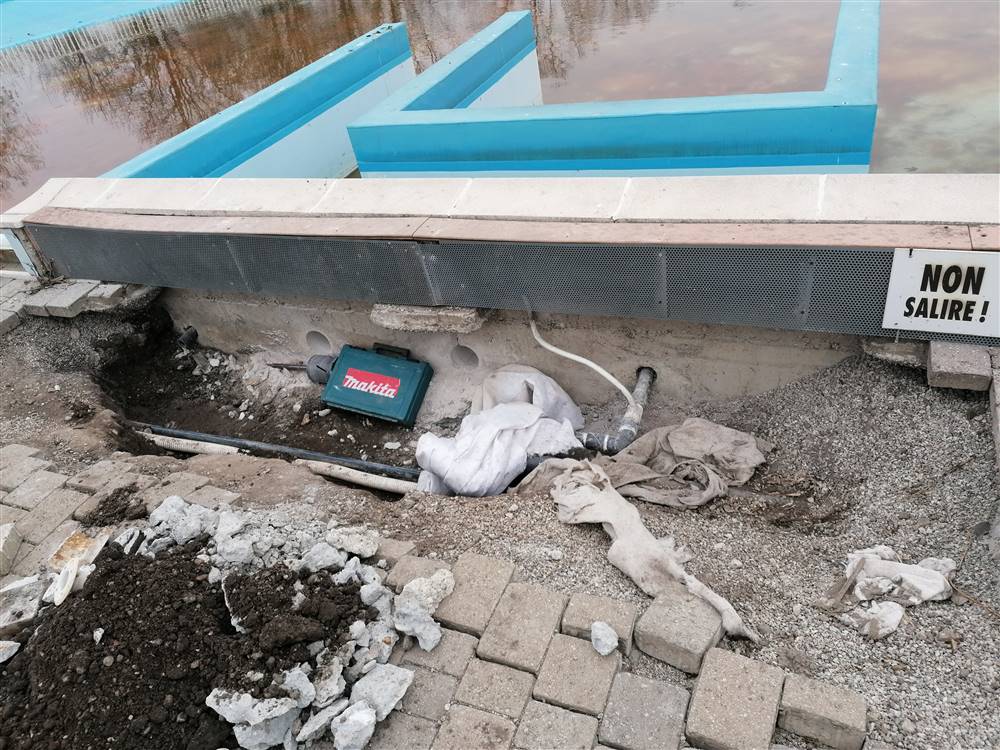

Manutenzione impianto tubazioni idromassaggi |
Perdite acqua nella pavimentazione - cedimento tubi interrati |
MARZO |
| |

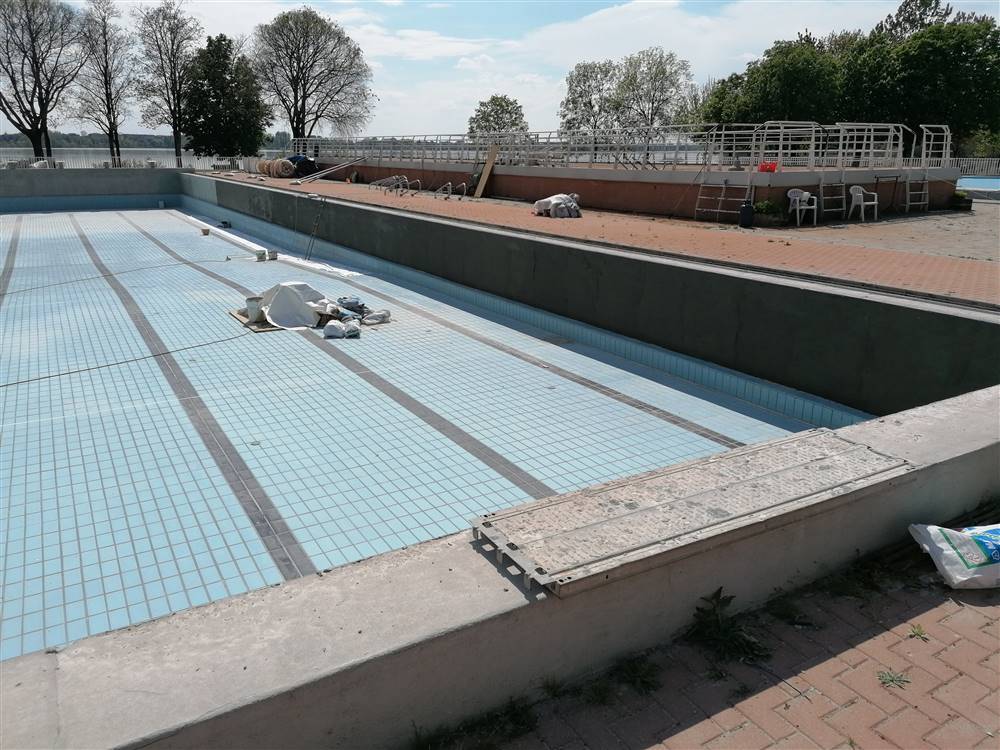

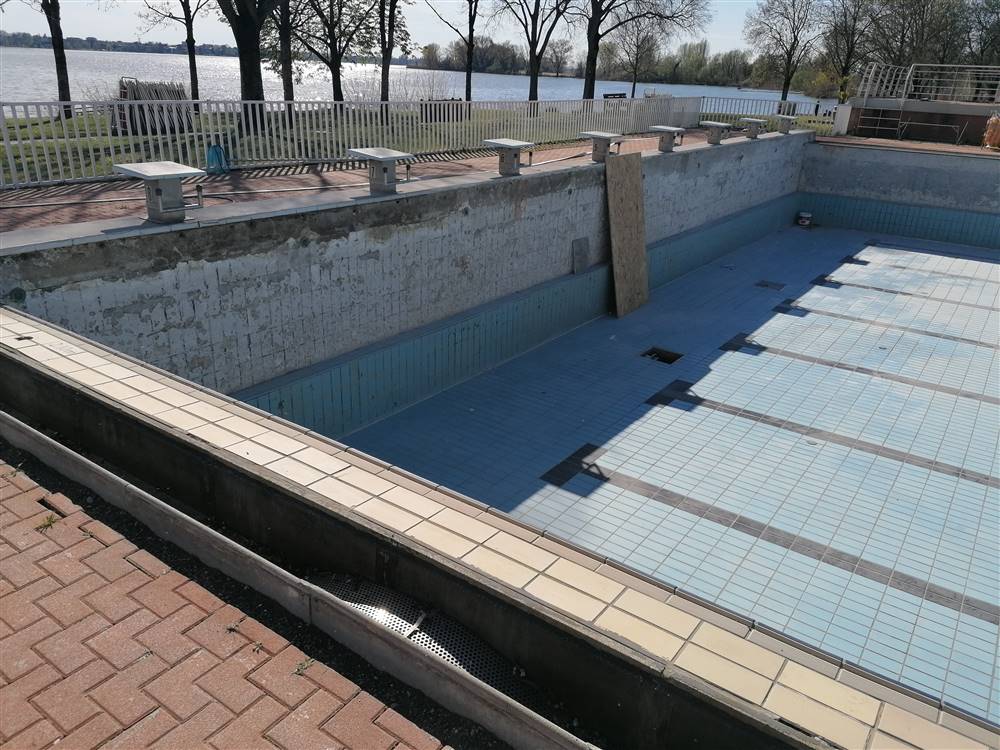

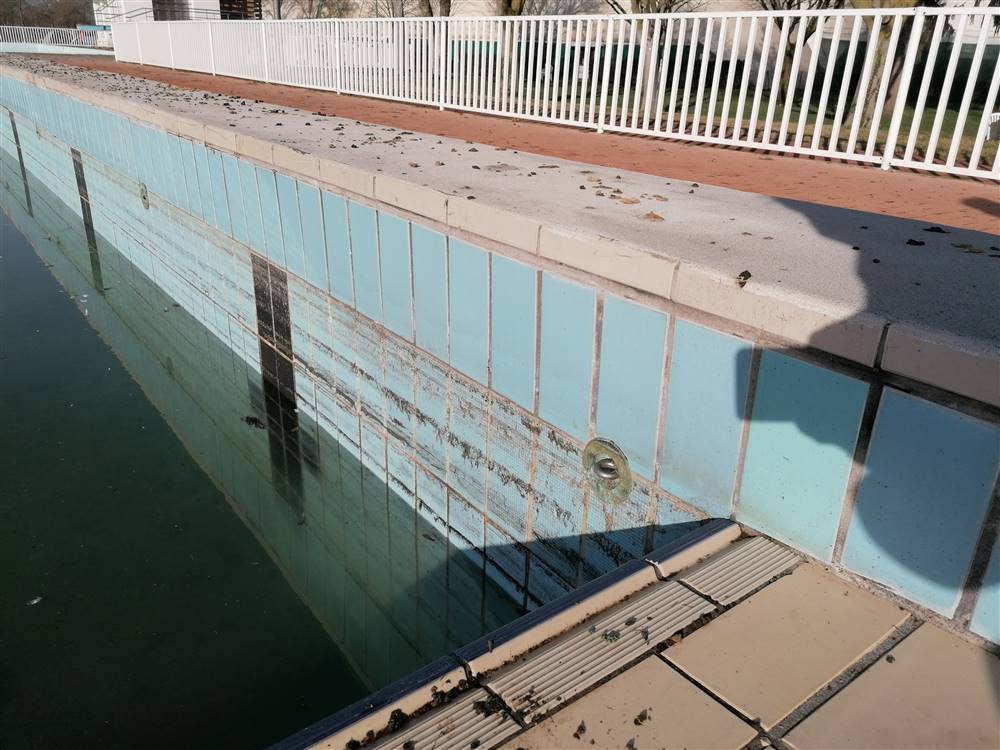

Olimpionica mt. 50 |
|
|
| 4 |

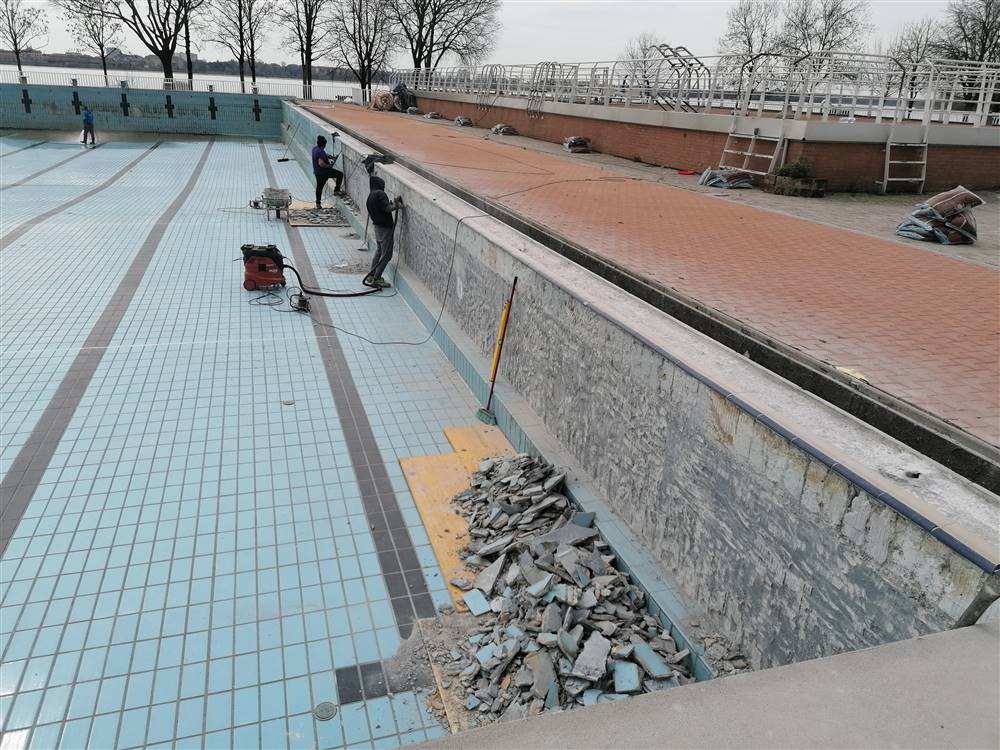

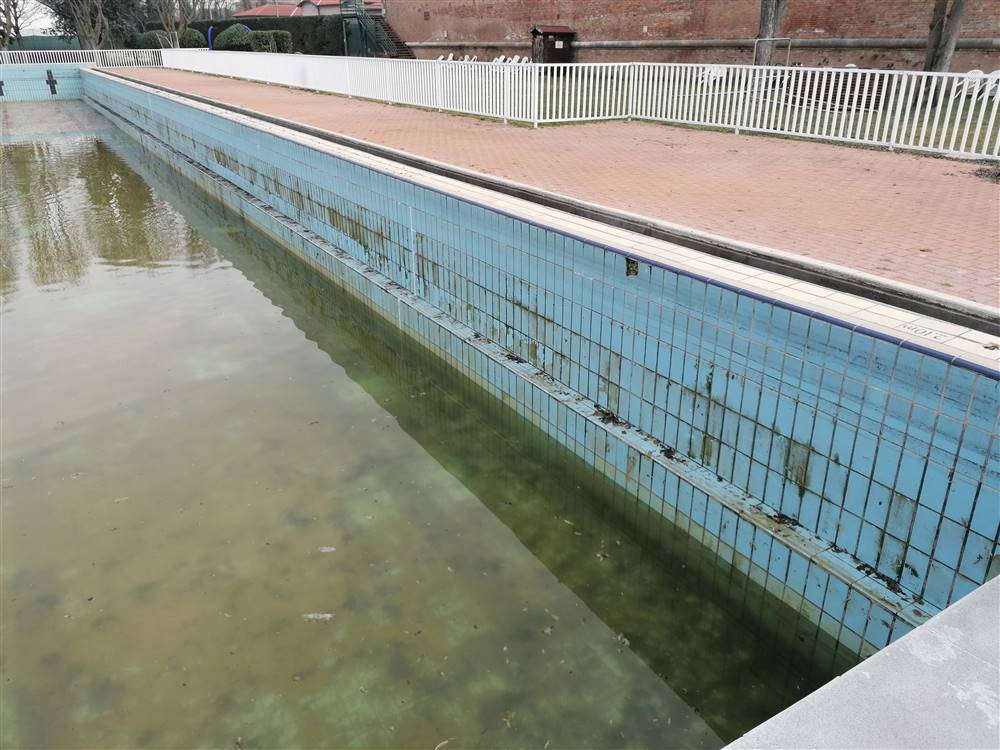

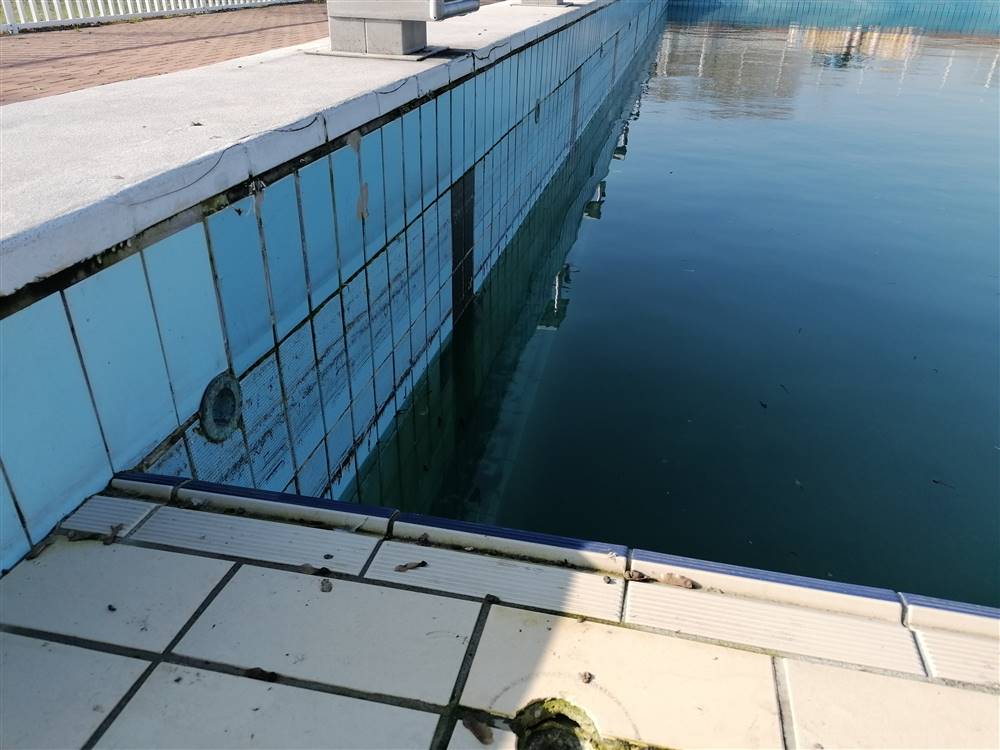

Rimozione rivestimento verticale fino al gradino in tutti 4 lati + bordo blocchi |
Pericolo di crollo del rivestimento scatolato |
MARZO |
| 5 |

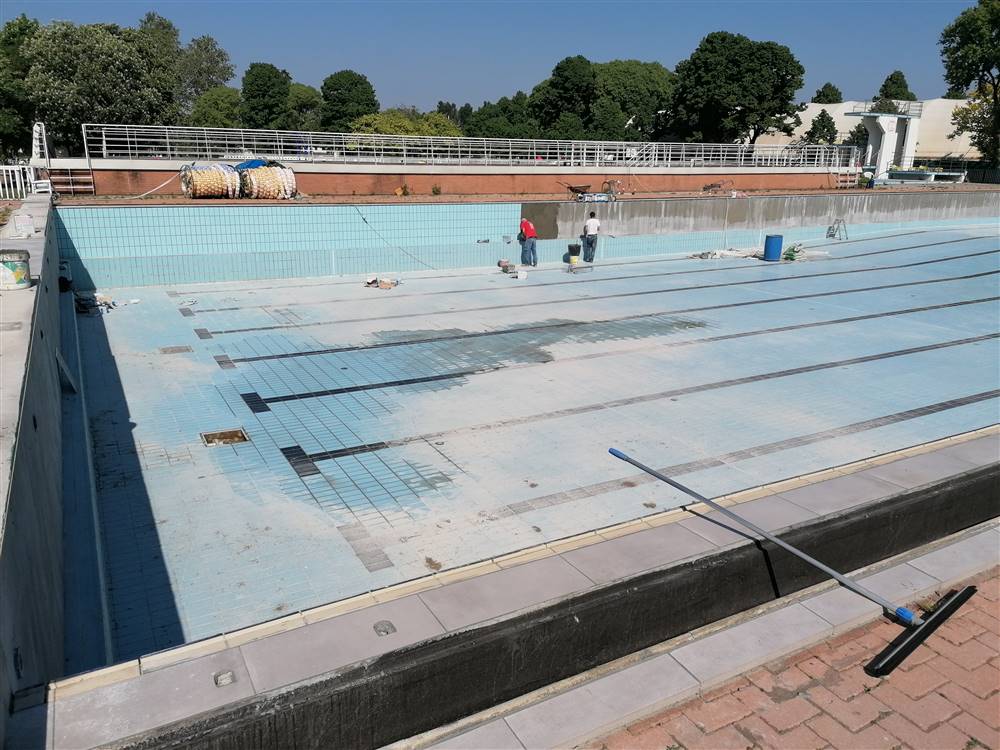

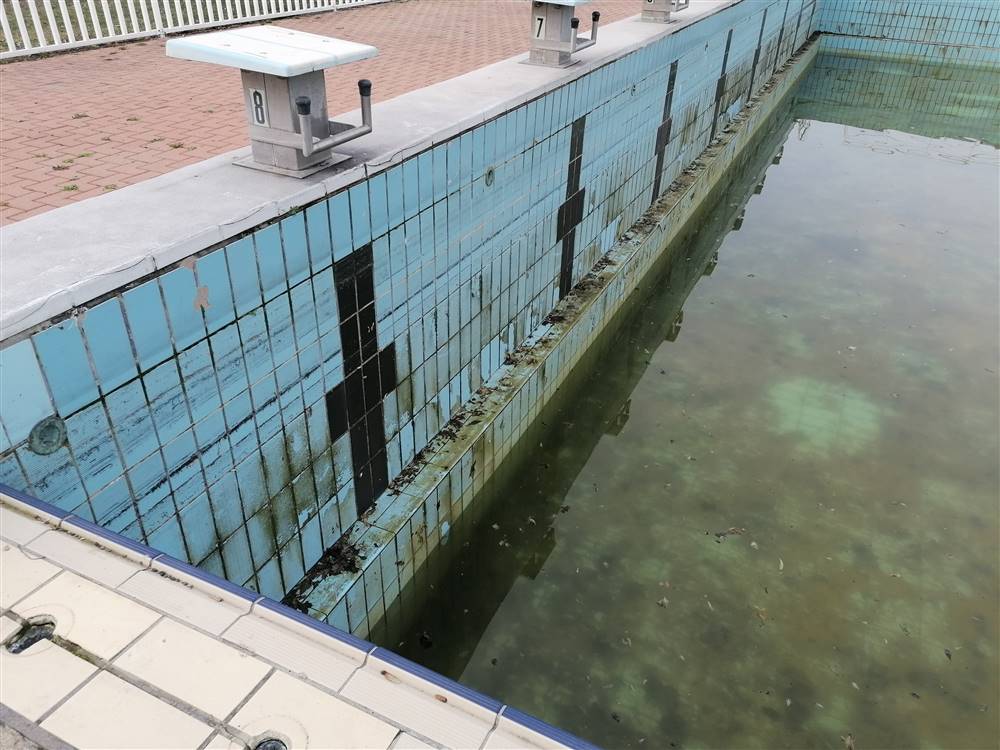

Impermeabilizzazione e posa gres cm. 90 gradone lato corto |
Rifacimento rivestimento zona blocchi partenze |
MARZO-APRILE |
| 6 |

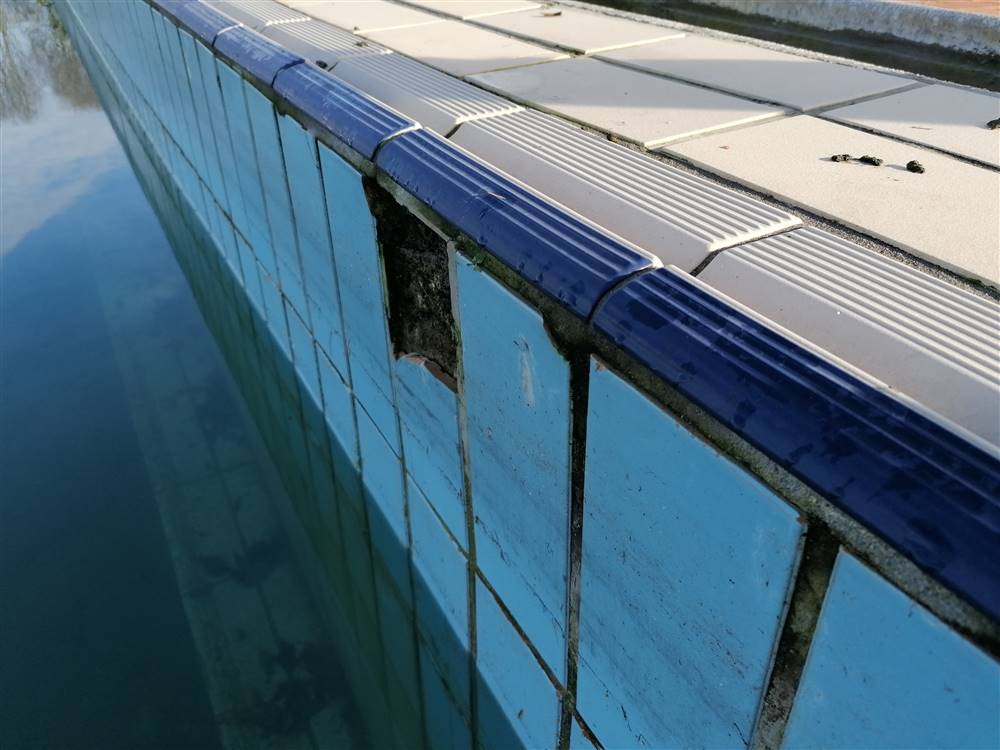

Impermeabilizzazione e posa gres interno verticale piscina fino al gradino su 4 lati |
Rivestimento interno vasca |
MARZO-APRILE |
| 7 |

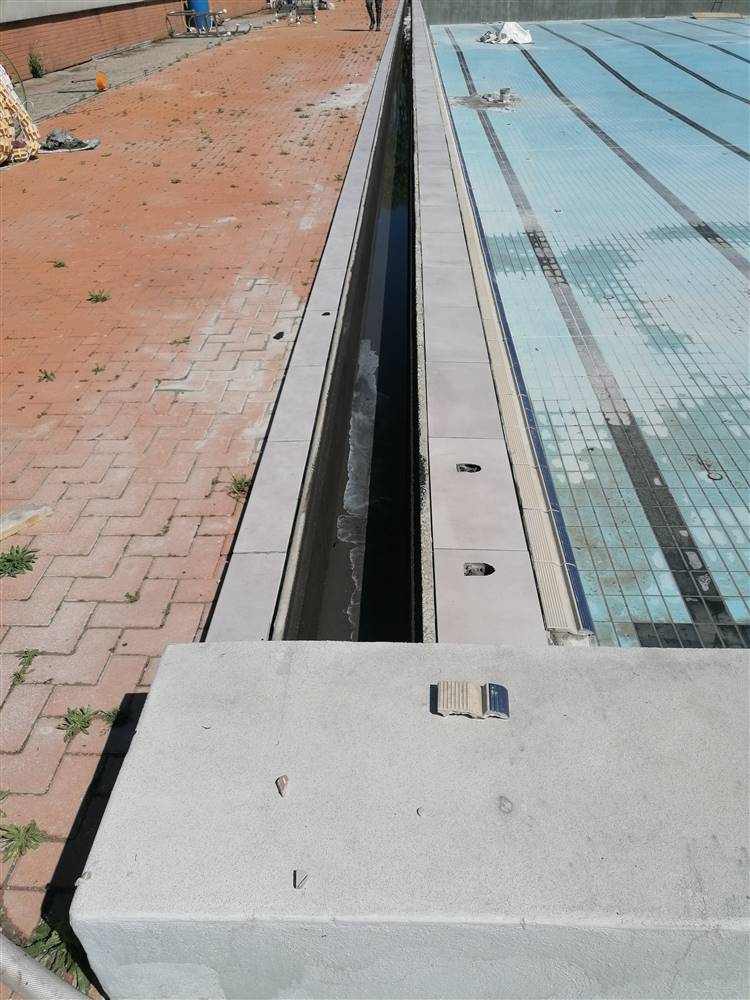

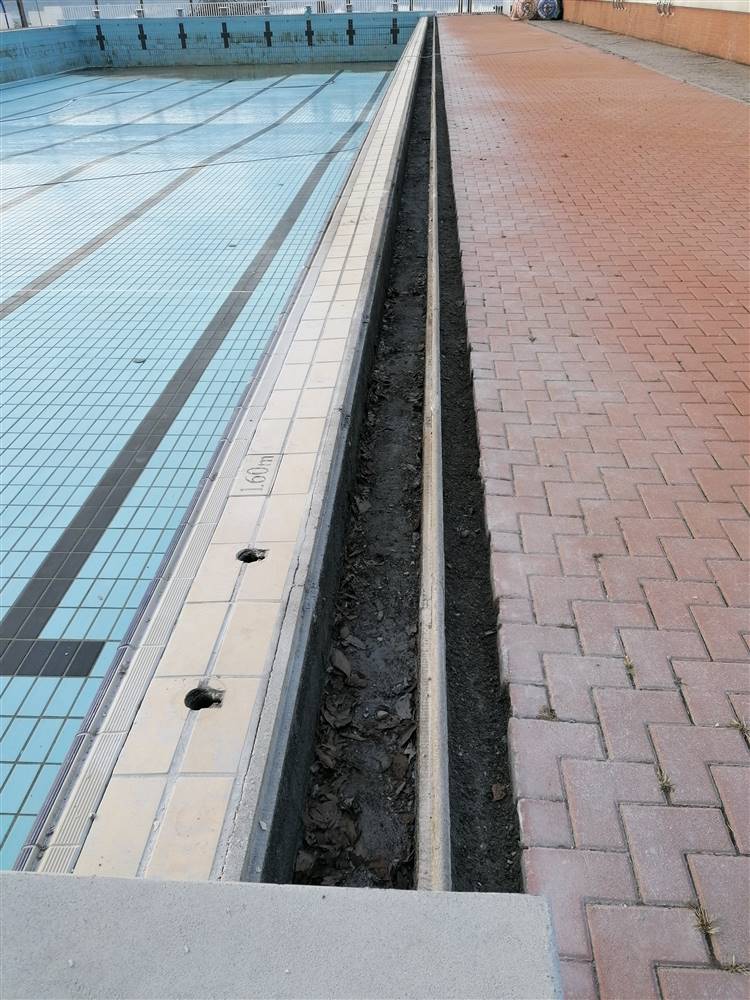

Impermeabilizzazione canaline di sfioro lati lunghi |
Presenza infiltrazioni |
MARZO-APRILE |
| 8 |

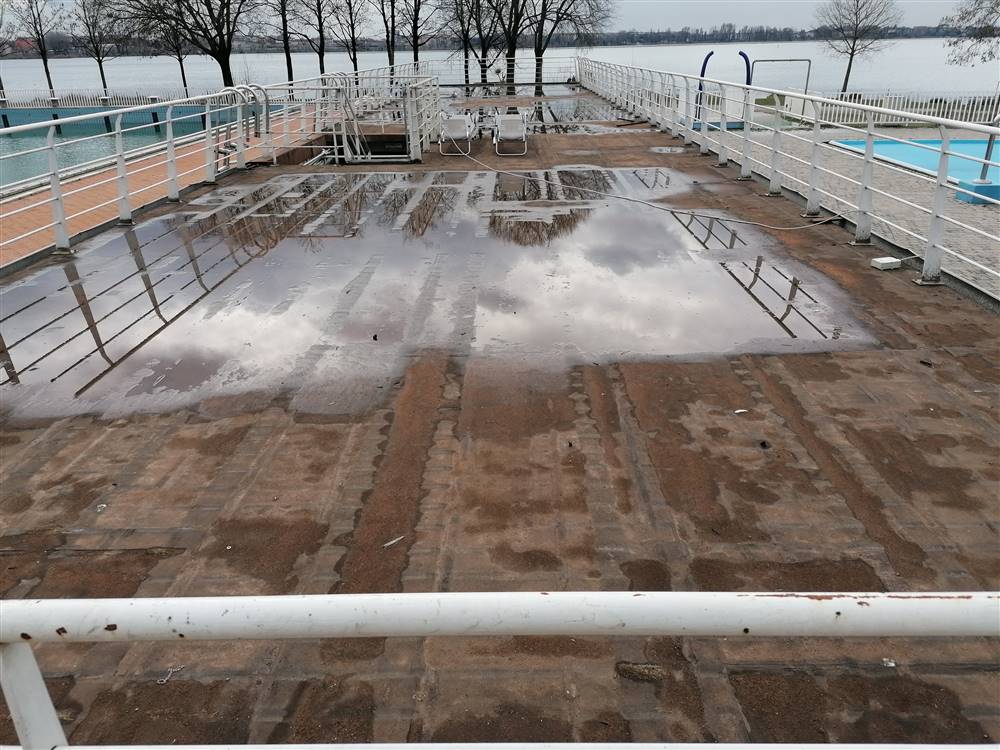

Rimozione pavimentazione copertura locale filtri piscina mt.50 |
Pericolo di inciampo - verifica stato impermeabilizzazione |
APRILE |
| |
Media mt. 25 |
|
|
| 9 |

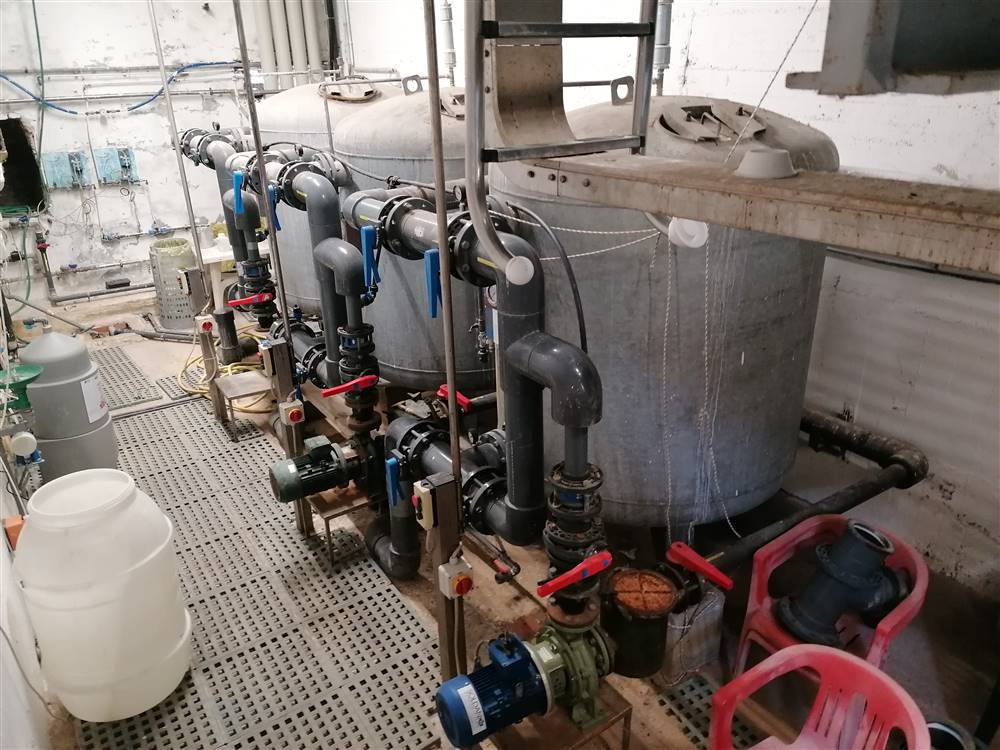

Sostituzione sabbia dei 2 filtri - sostituzione candelette sottostanti |
Mal funzionamento |
MARZO |
| 10 |

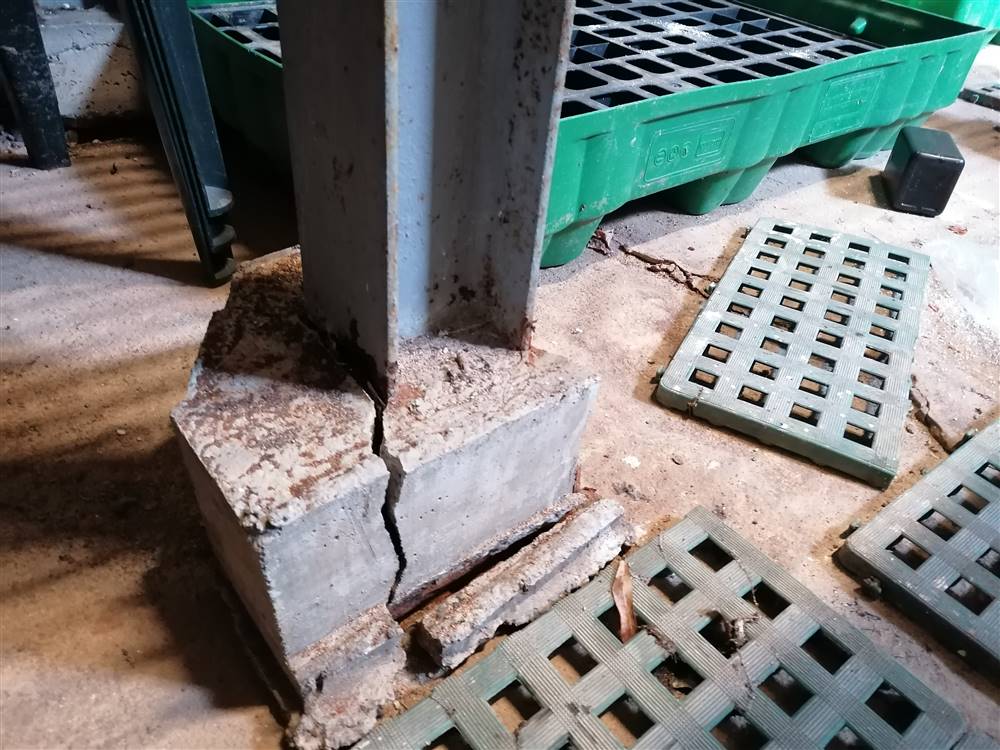

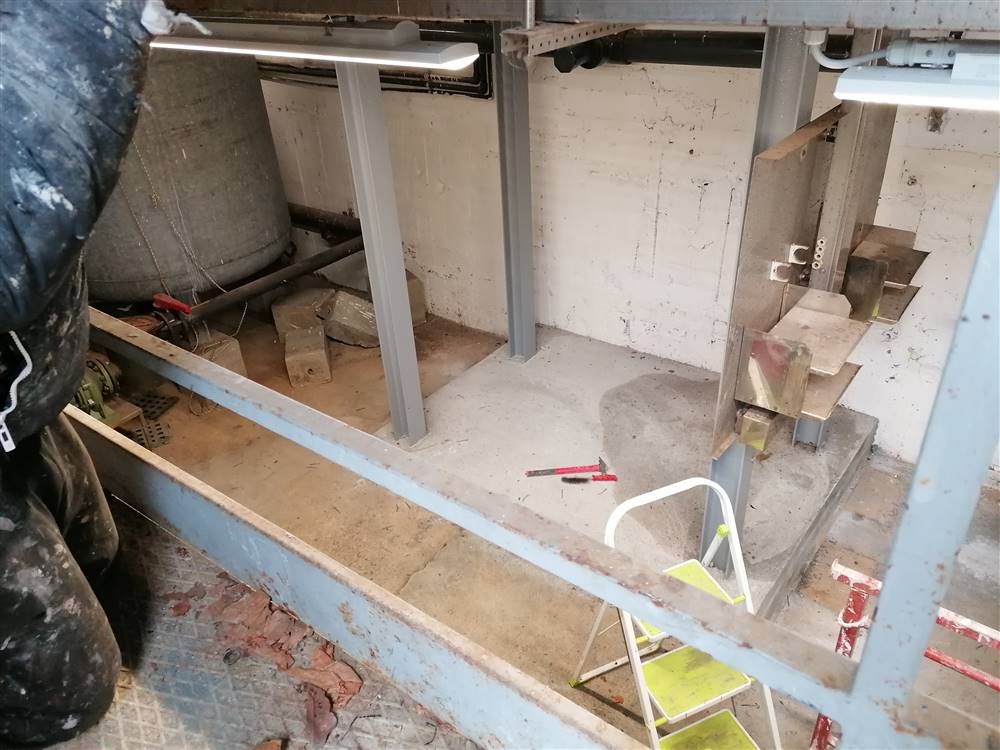

Esecuzione plinti per ancoraggio pilastri in ferro sala filtri |
Struttura staccata da terra |
FEBBRAIO |
| 11 |

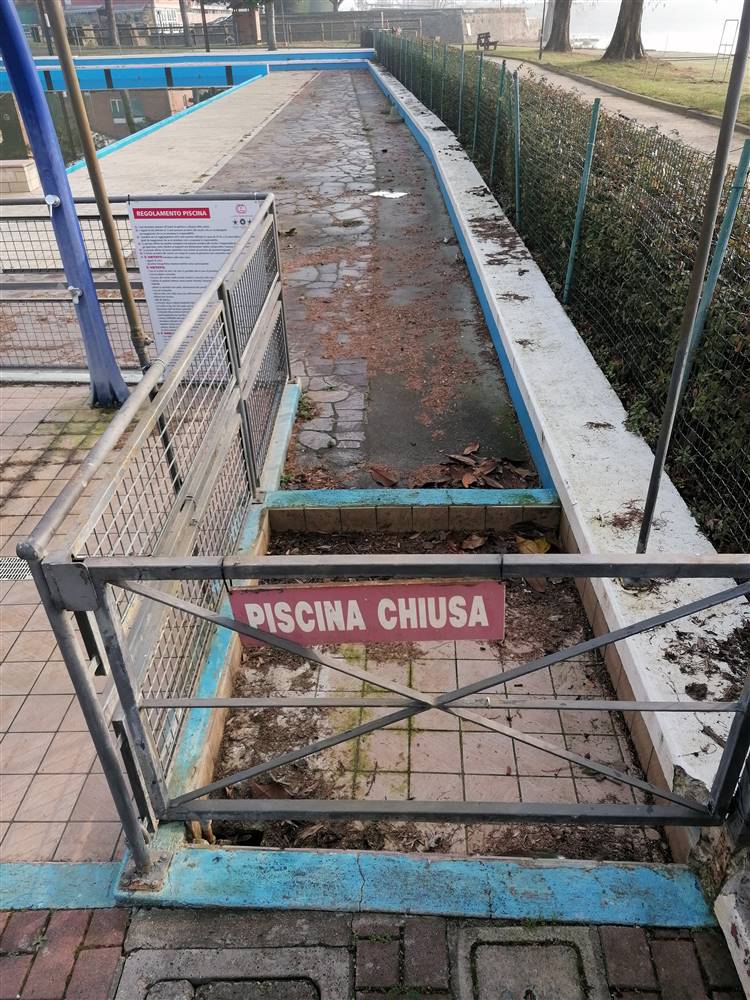

Allungamento verso piscina vaschetta lavapiedi - posa fotocellule |
Attualmente non idonea al passaggio controllato da fotocellule |
FEBBRAIO |
| 12 |

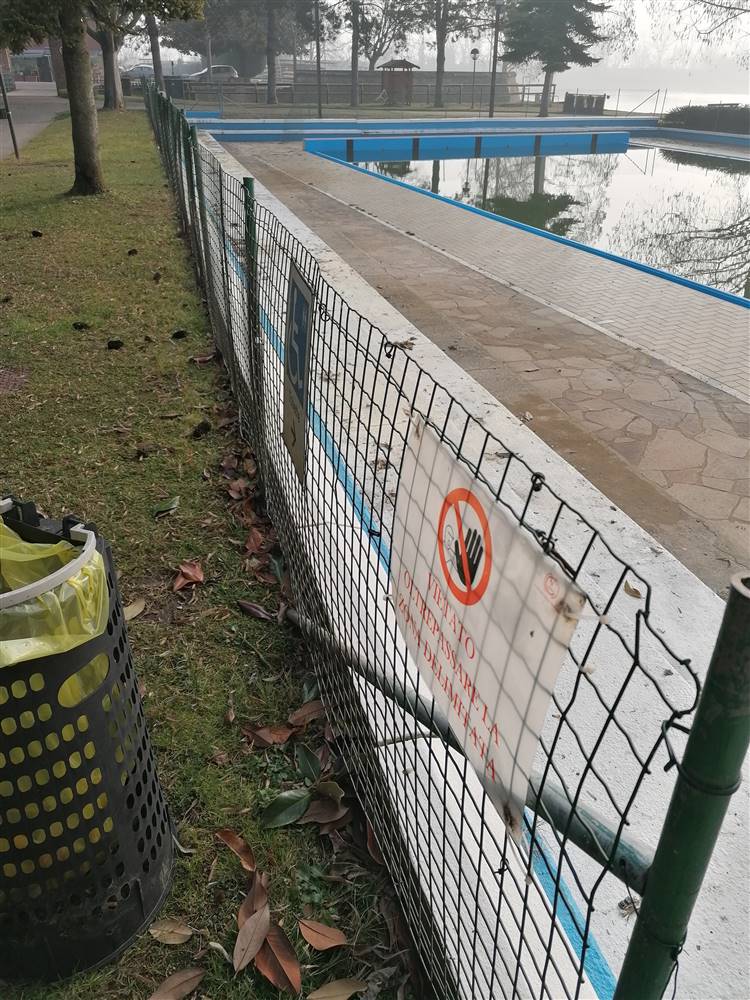

Sostituzione recinzione perimetro piscina |
L'attuale è in condizioni fatiscenti |
DA VERIFICARE |
| |
ALTRE ZONE |
|
|
| 13 |

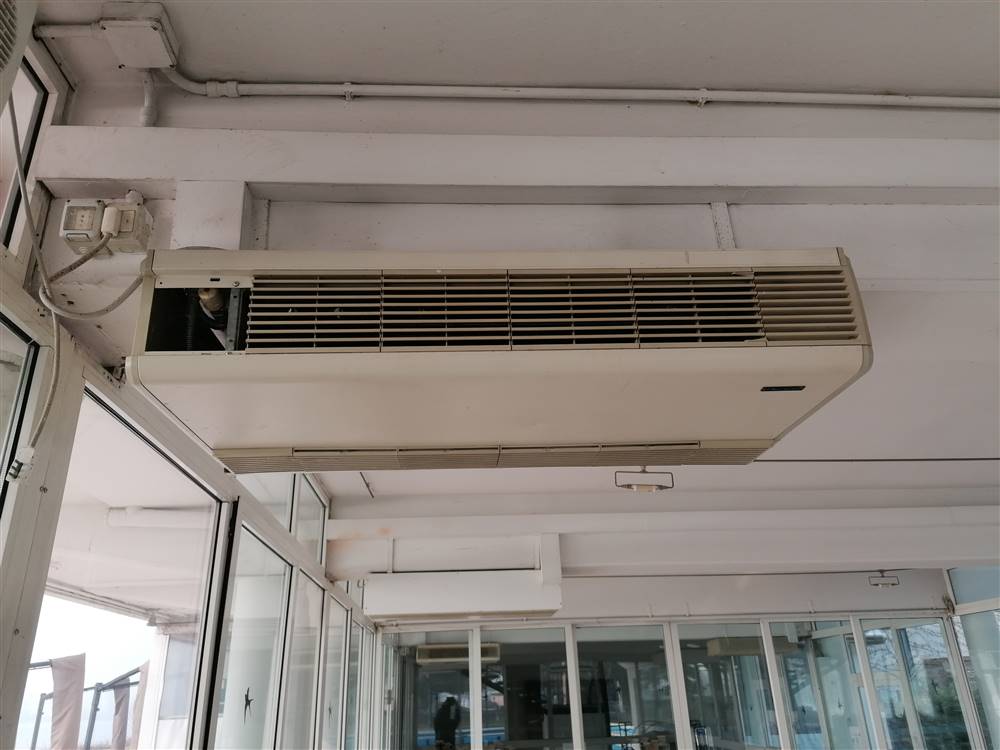

Installazione nuovi convettori saletta adiacente il bar |
Freddo nelle salette |
FEBBRAIO |
| 14 |

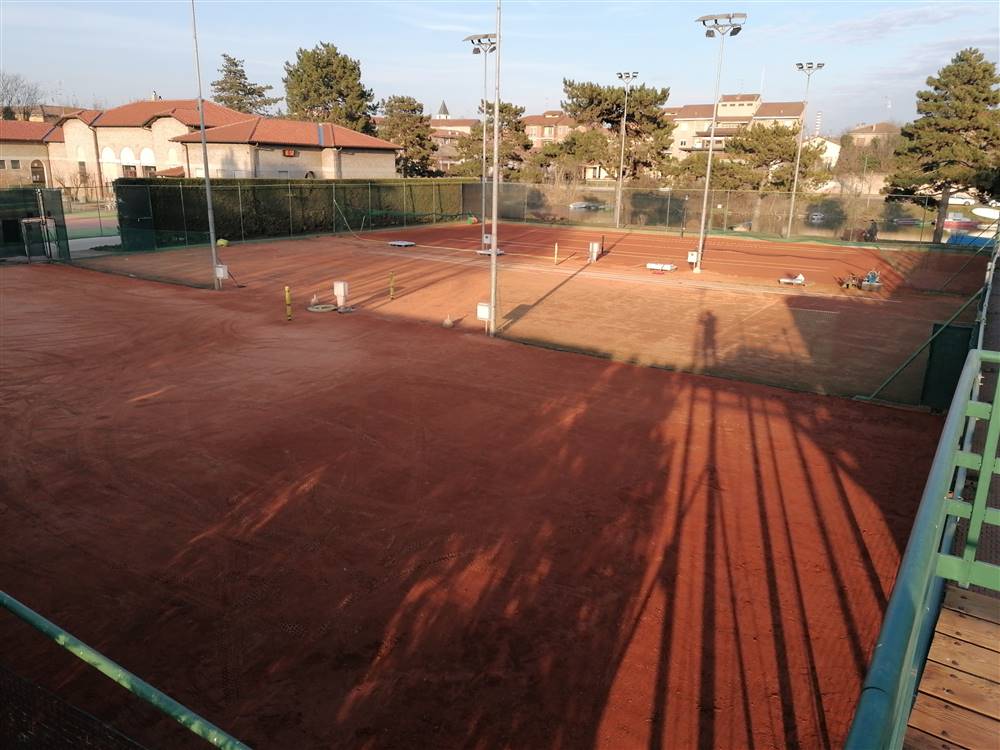

Rifacimento campi tennis 1-2-3 |
Preparazione per torneo Next Gen |
|
| 15 |

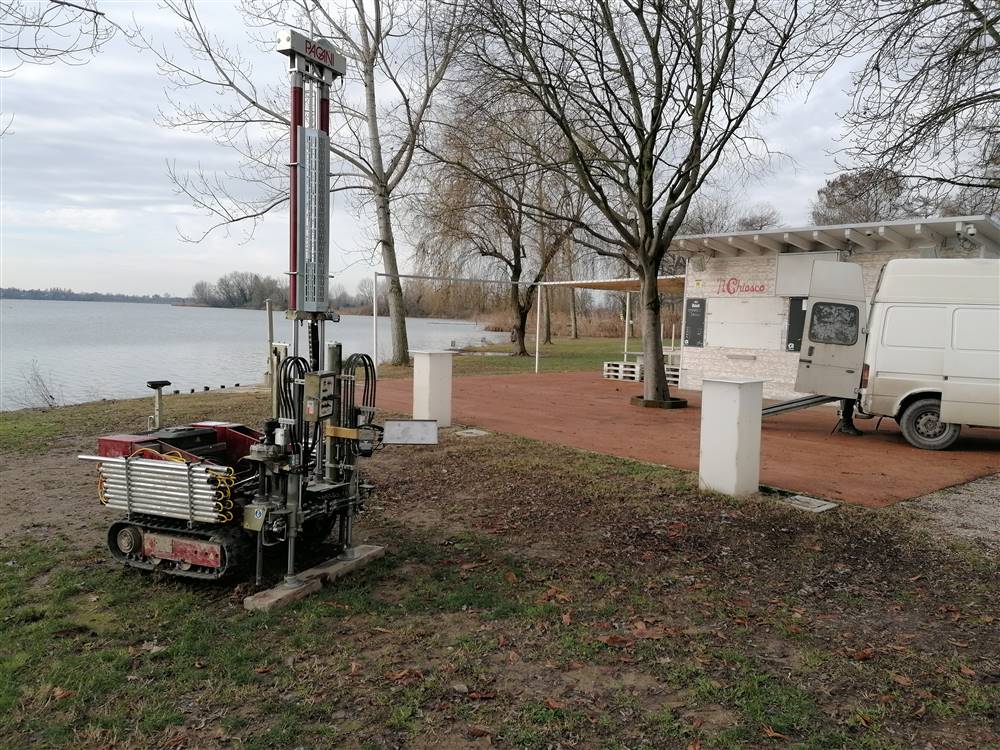

Prove geologiche area chiosco |

Progettazione nuoco chiosco |
IN CORSO |
| 16 |
Sistemazione interna chiosco |
Messa in sicurezza prima dell'apertura |
FEBBRAIO |
| 17 |
Demolizione e ricostruzione chiosco |
Riqualificazione per necessità di maggiori spazi interni ed esterni |
OTTOBRE |
| 18 |

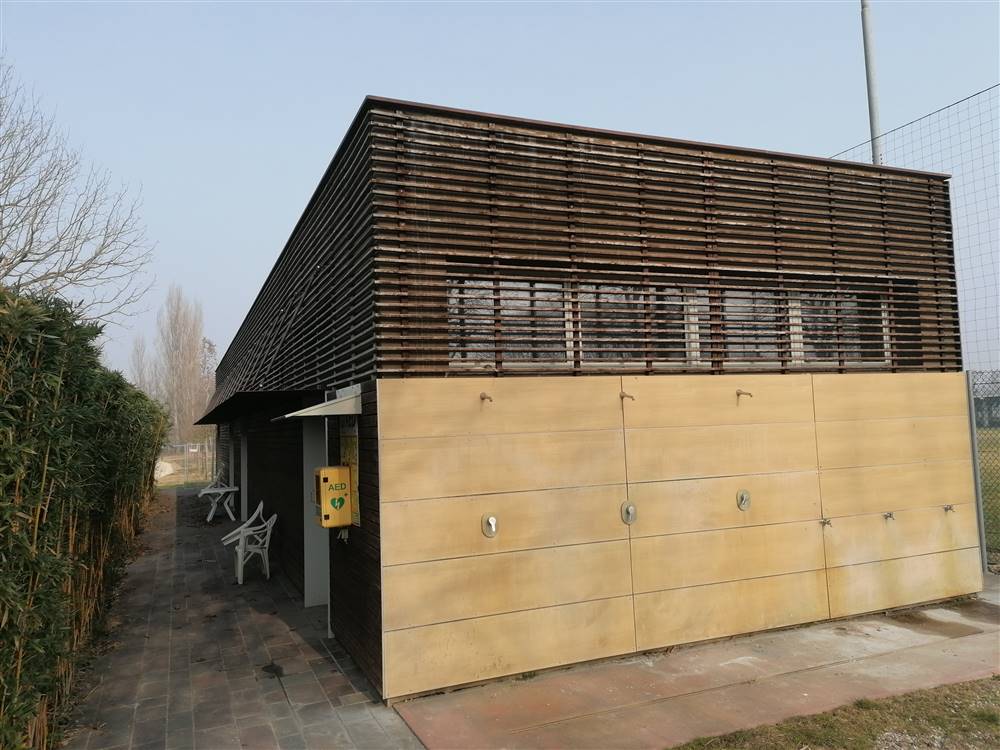

Manutenzione doghe in legno rivestimento spogliatoi calcio |
Si stanno scrostando i listelli in legno |
MARZO |
| 19 |

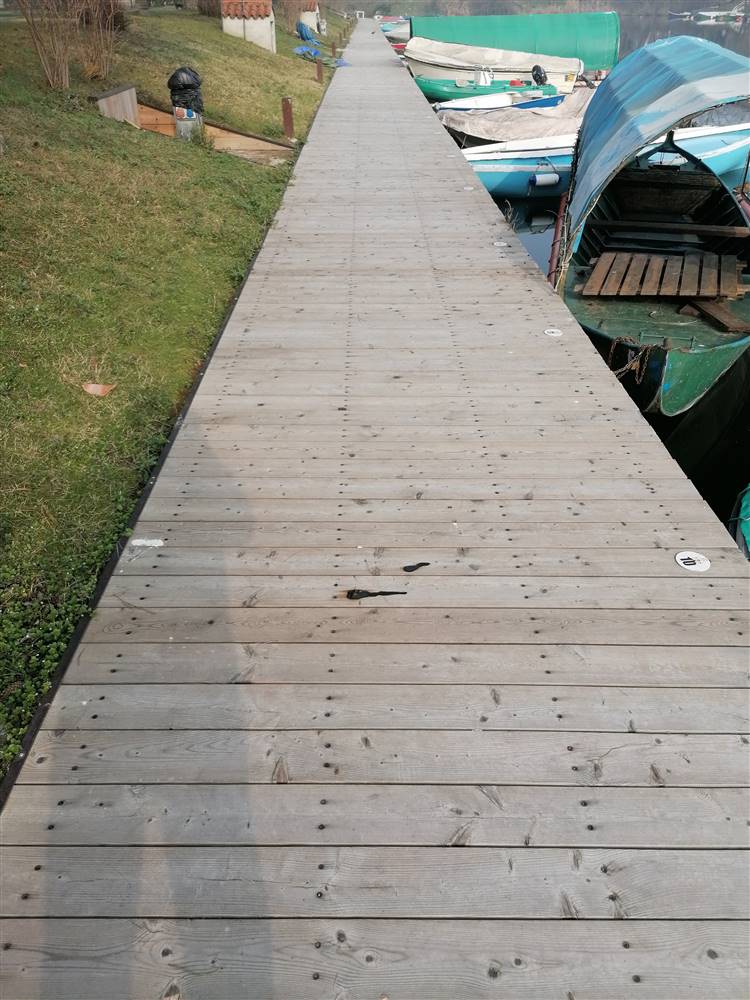

Manutenzione pavimentazione in legno pontili darsene |
Preservare il legno |
MARZO |
| 20 |

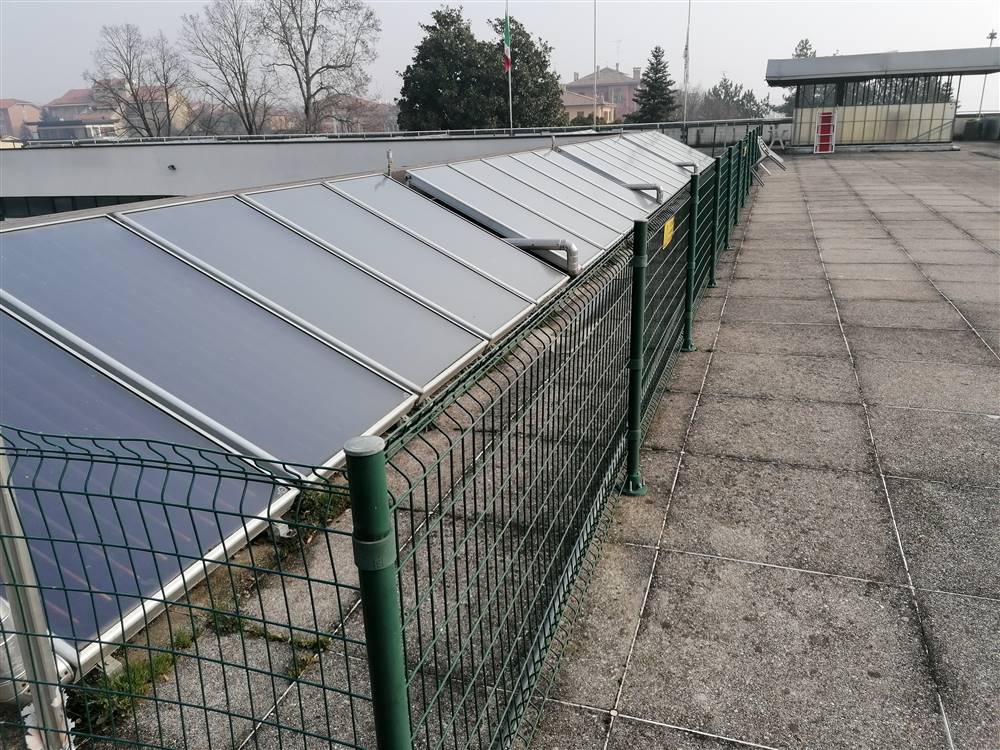

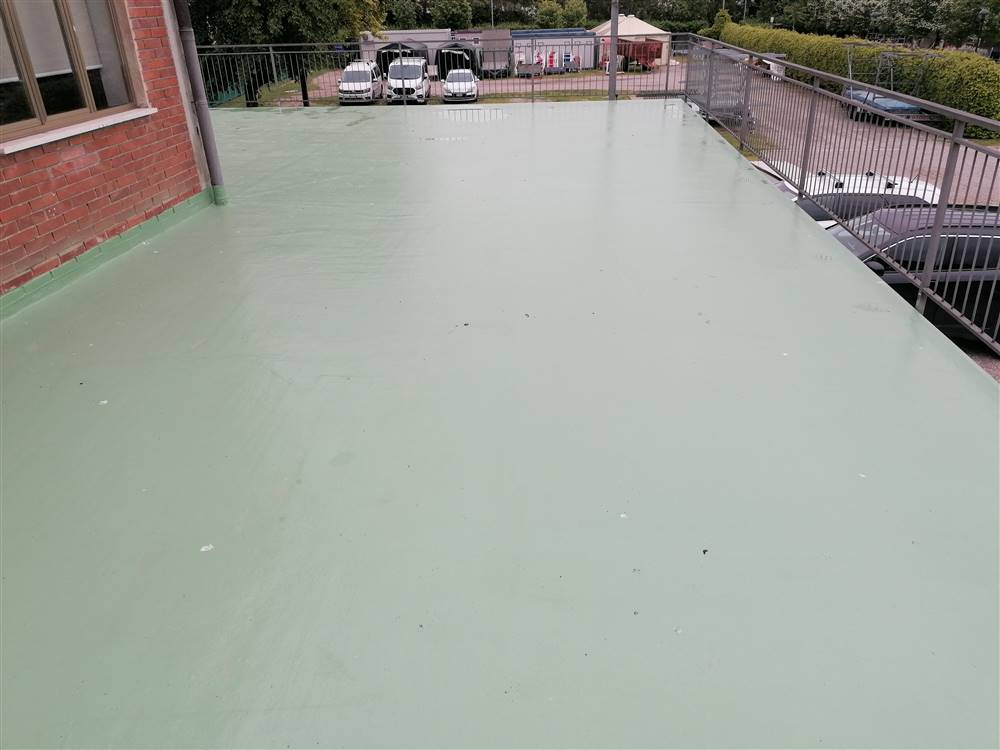

Spostamento pannelli solari copertura spogliatoi uomini bastione |
Permettere i lavori di impermeabilizzazione |
MARZO |
| 21 |

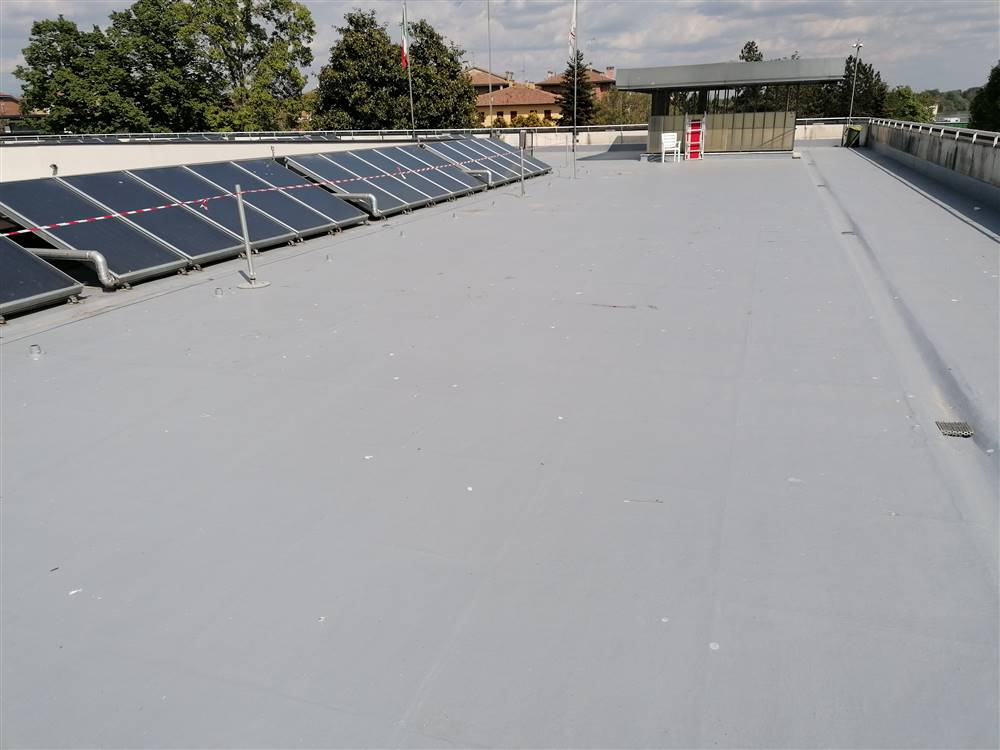

Impermeabilizzazione copertura hangar canottaggio |
Infiltrazioni deposito imbarcazioni |
MARZO |
| 22 |

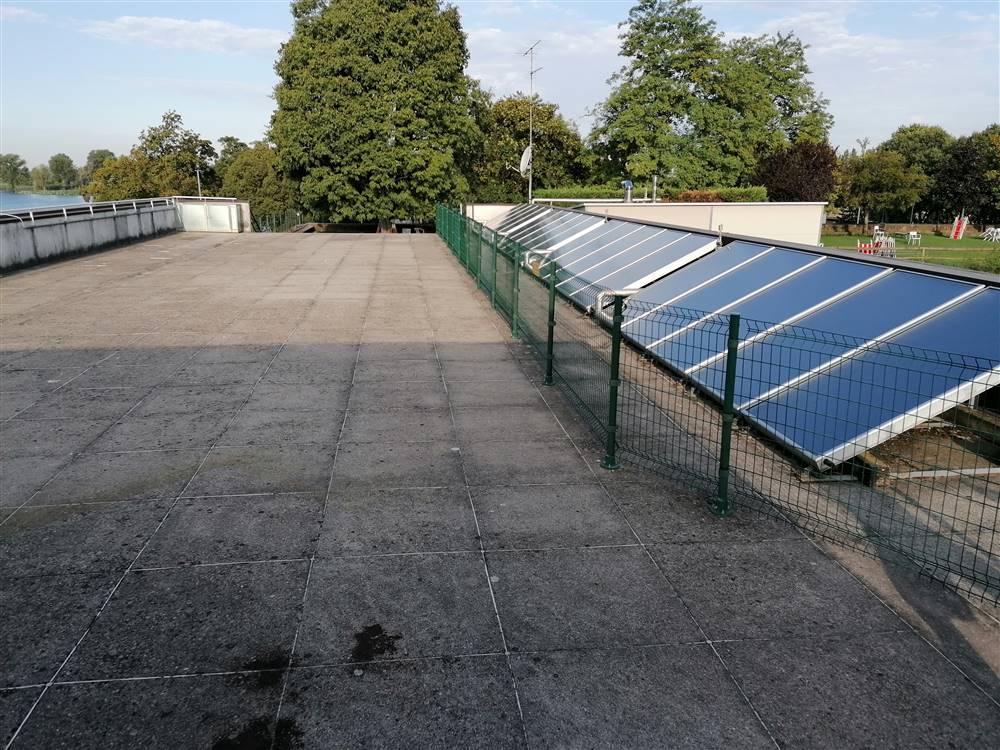

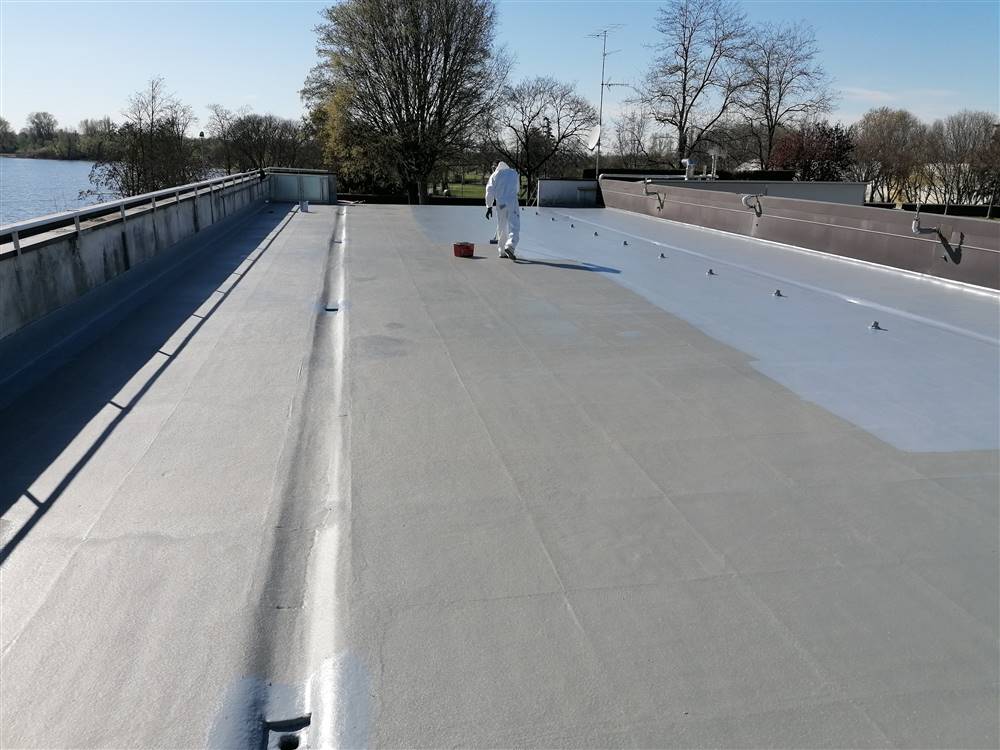

Impermeabilizzazione copertura spogliatoi uomini e scalinata bastione |
Infiltrazioni acqua locali sottostanti |
MARZO |
| 23 |

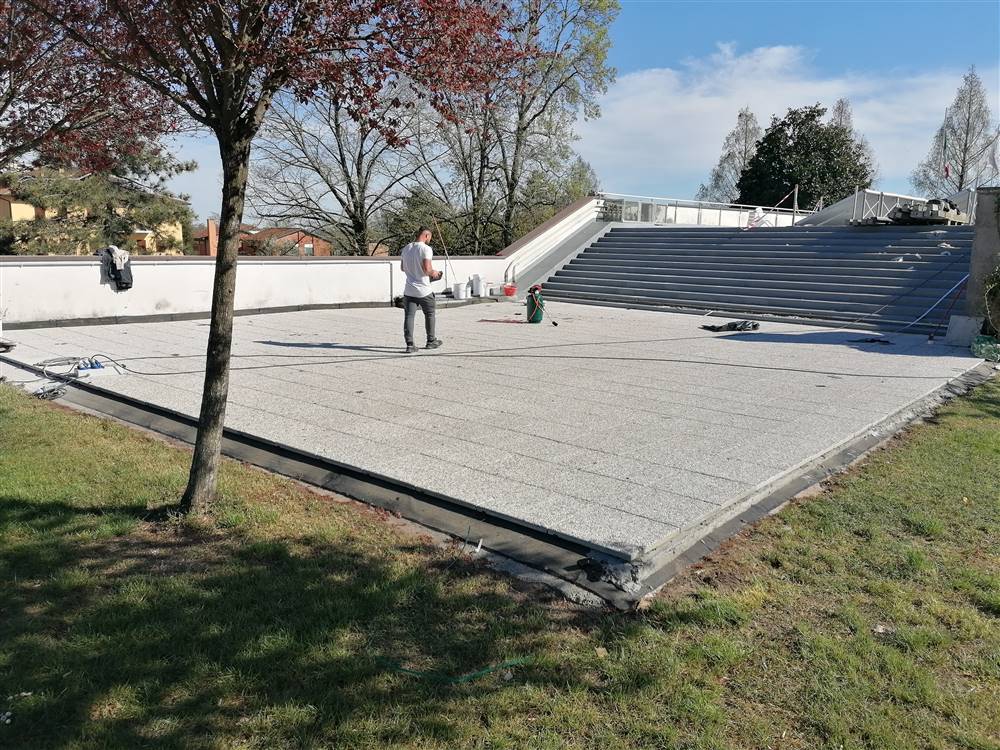

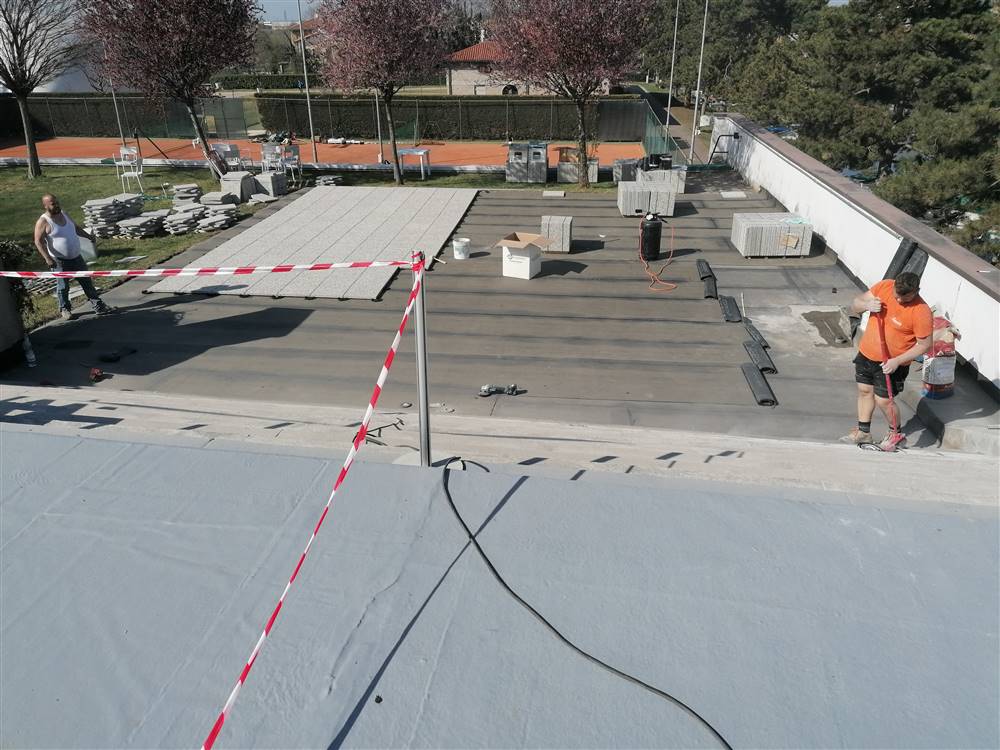

Impermeabilizzazione scalinata e piazzola bastione verso campi tennis 1-2-3 |
Infiltrazioni della sottostante zona tunnel cucina |
FEBBRAIO |
| 24 |
Riempimento vasca lato scala bastione verso piscina |
Infiltrazioni del locale sottostante |
FEBBRAIO |
| 25 |

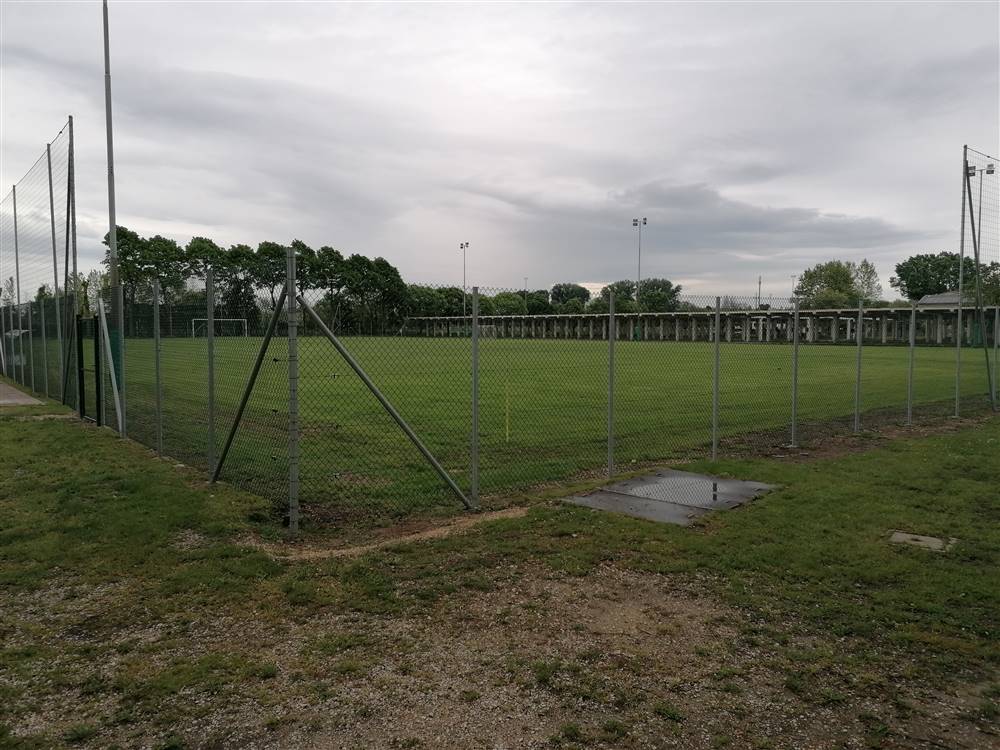

Livellamento zone area campo calcio |
Spianamento zone centrali |
MARZO |
| 26 |

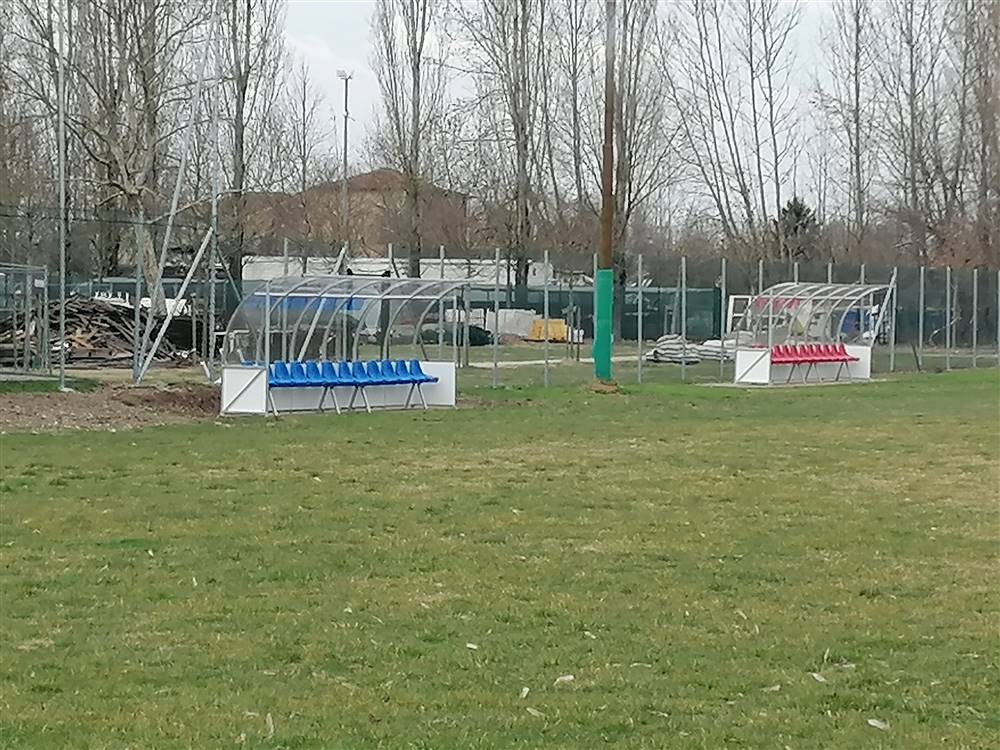

Formazione basamento panchine campo calcio |
Le esistenti sono in condizioni precarie e pericolose |
IN CORSO |
| 27 |

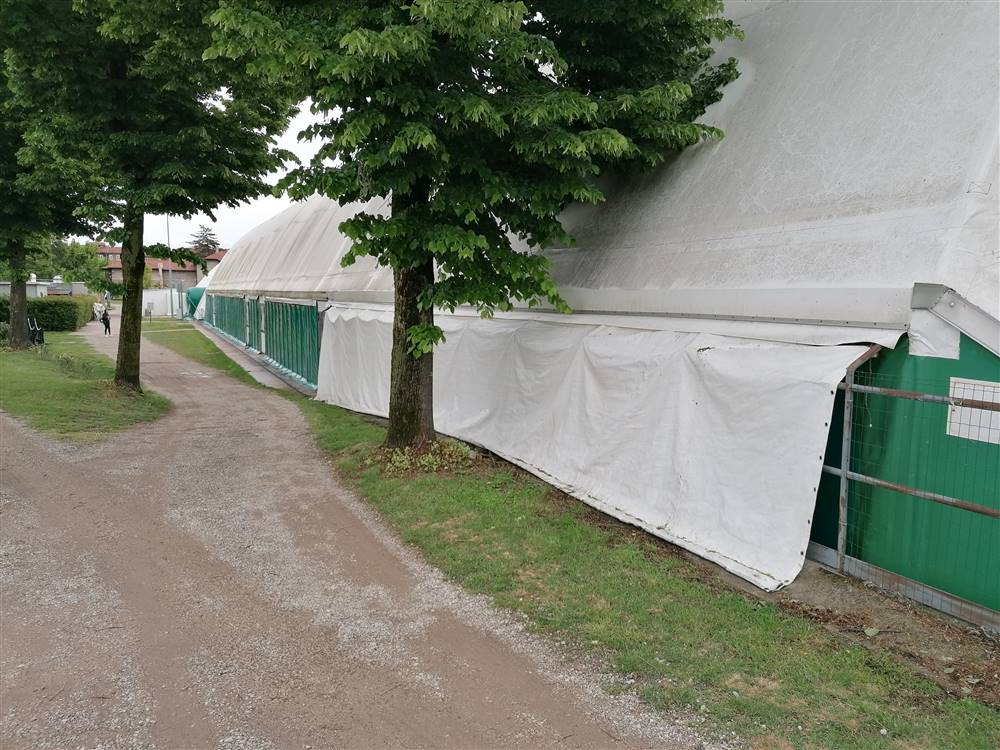

Pulizia area e installazione tenda capannone deposito attrezzature |
Tendone già acquistato - da installare nella zona deposito |
IN CORSO |
| 28 |
|
|
|
| 29 |
Sostituzione 3 ombrelloni terrazza |
Danneggiati da fortunale dell'estate scorsa |
ENTRO IL 15/3 |
| 30 |

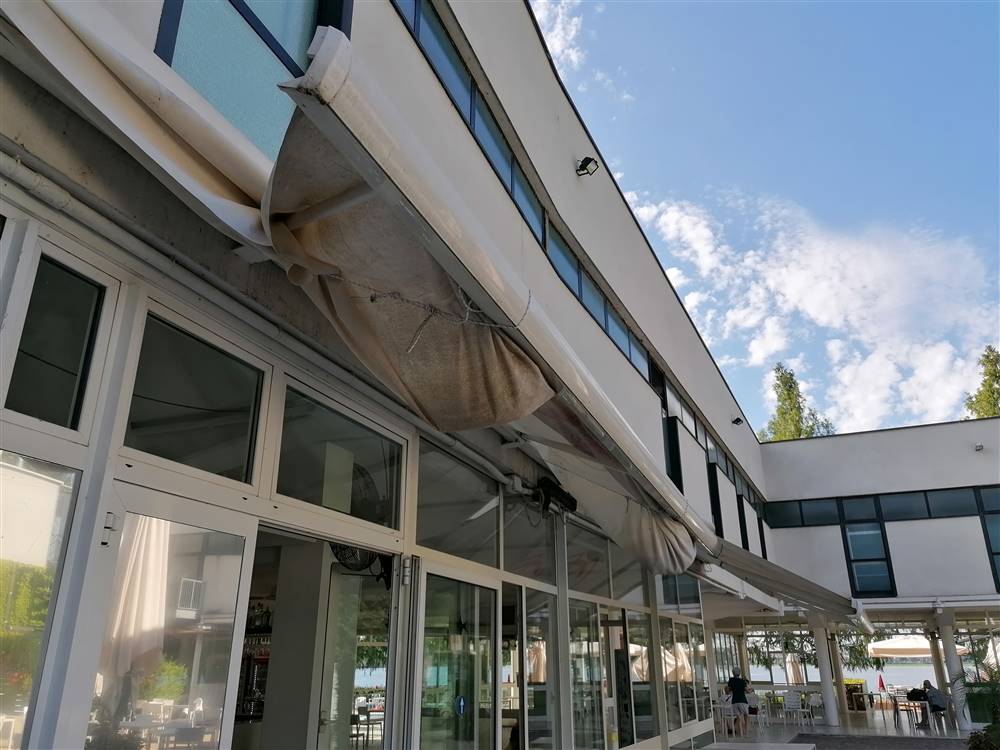

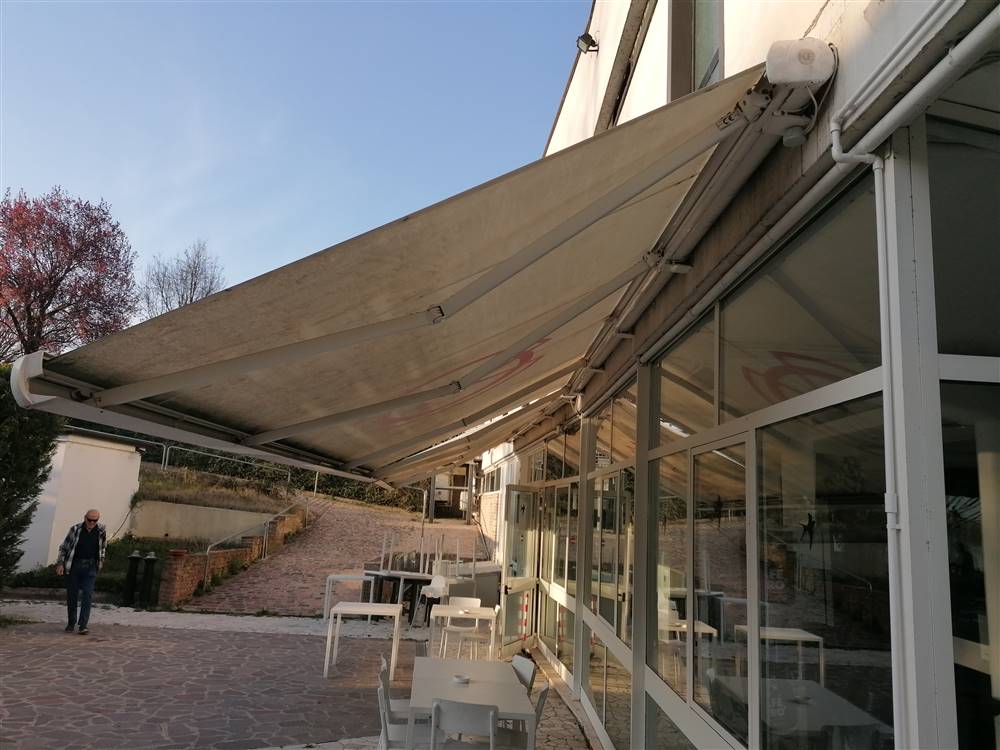

Sostituzione 2 motori tende piazzetta bar |
Motori fuori uso |
ENTRO IL 15/3 |
| 31 |
Sostituzione 2 tende fronte officina |
tende esistenti ammalorate |
ENTRO IL 15/3 |
| 32 |

Installazione paratoia canale correntino e sistema controllo remoto CDB |
Accordi con Consorzio di bonifica |
FEBBRAIO |
| 33 |

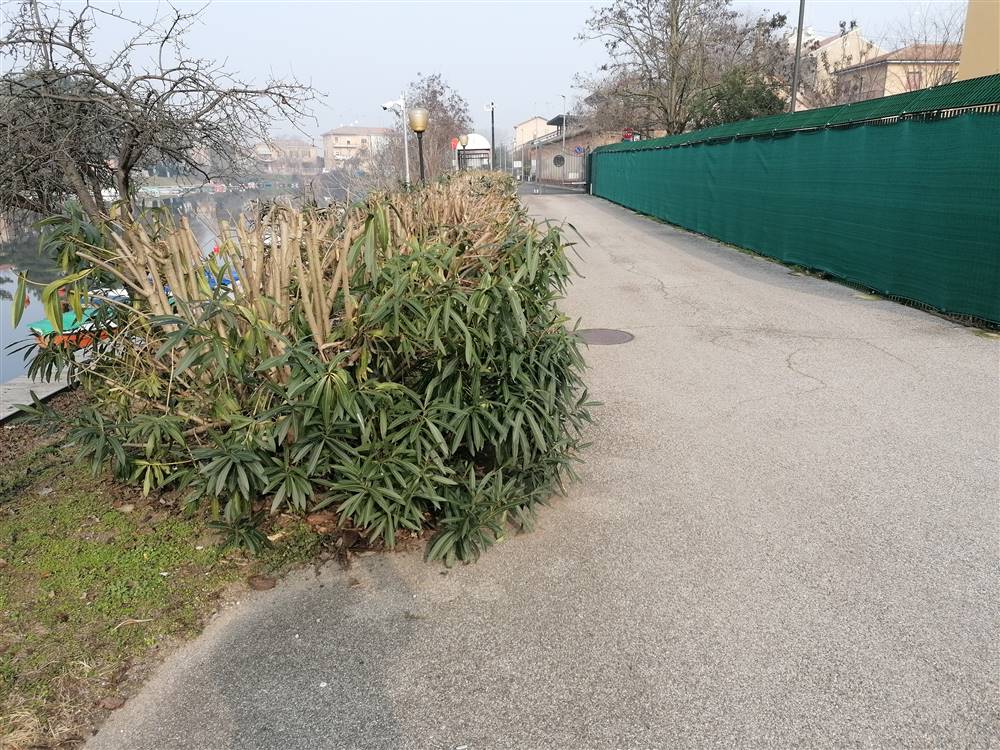

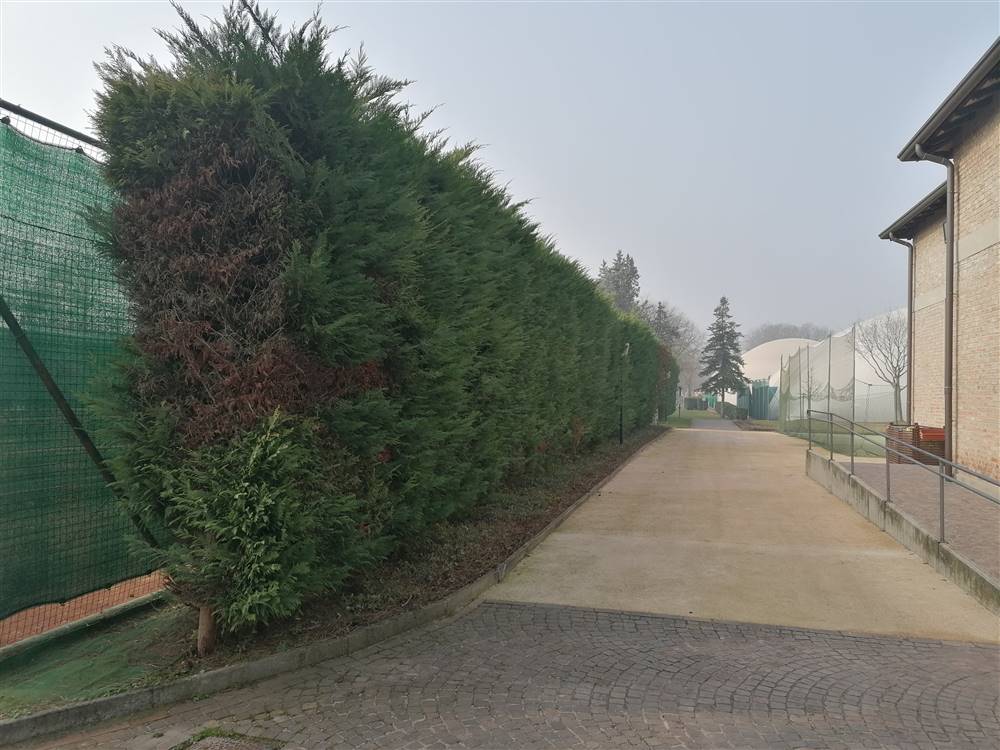

Sfoltimento siepi tuie bastione-approdo Mondini-campi tennis 1-2-3 e front office |
Necessità di sfoltimento |
MARZO |
| 34 |

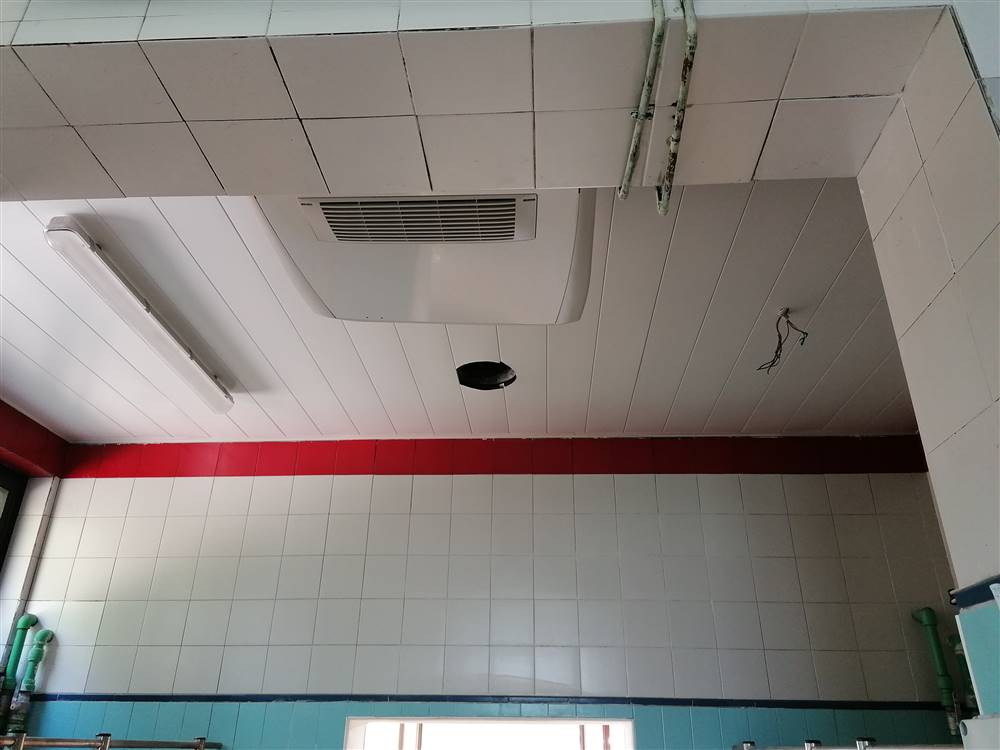

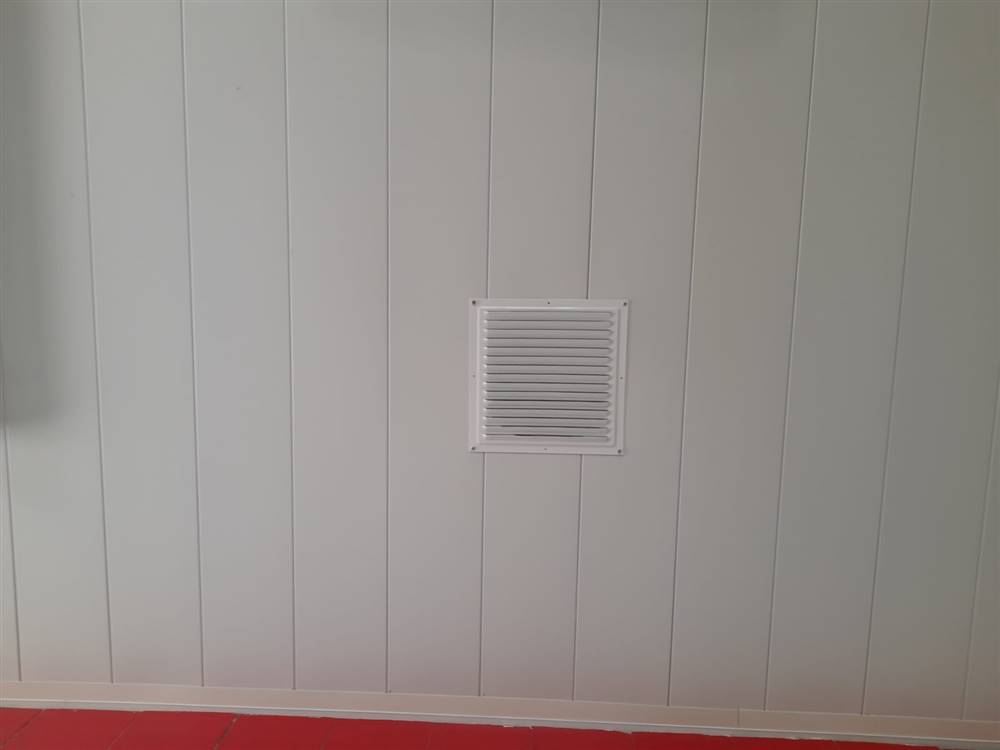

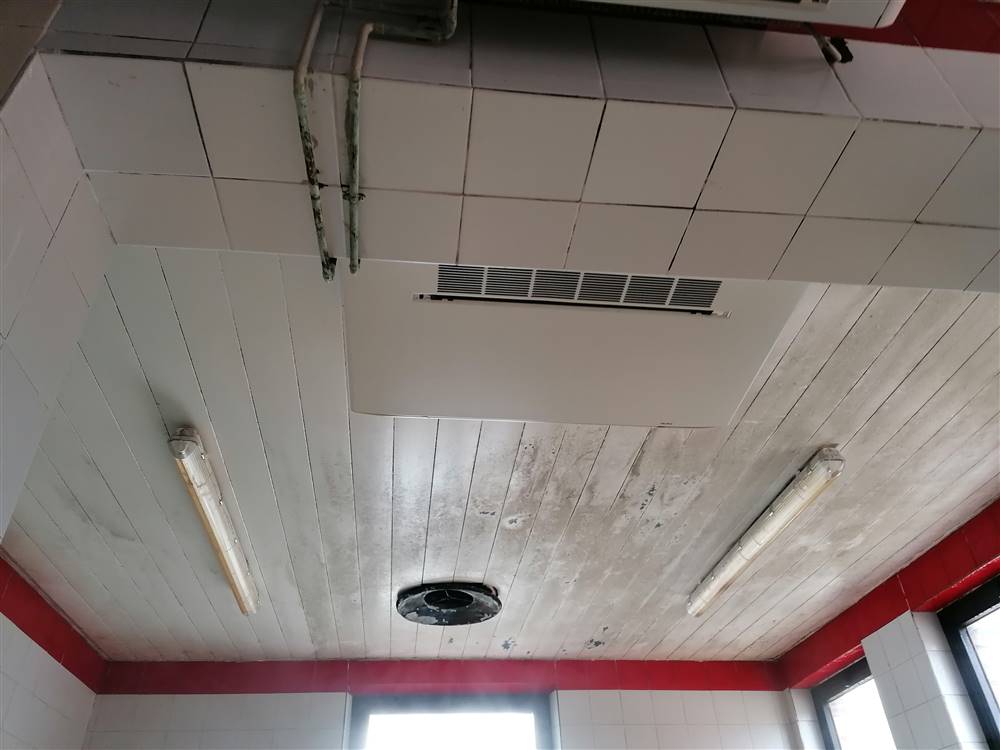

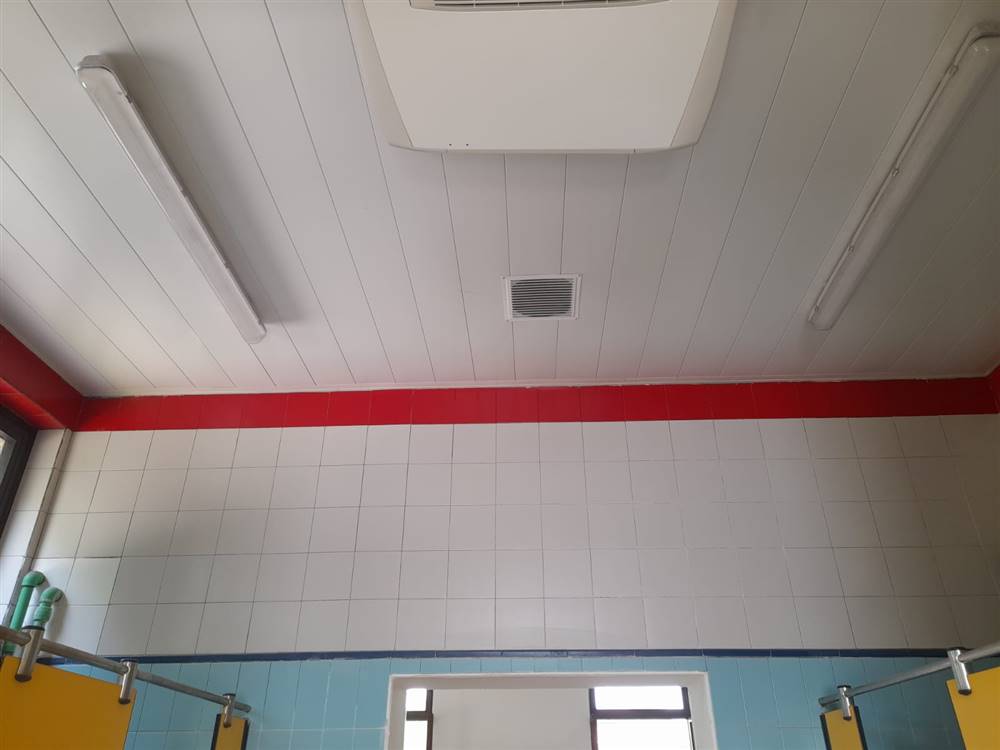

Sostituzione controsoffitto docce uomini palestra-impianto aerazione |
Attuale in condizioni fatiscenti |
APRILE |
| 35 |

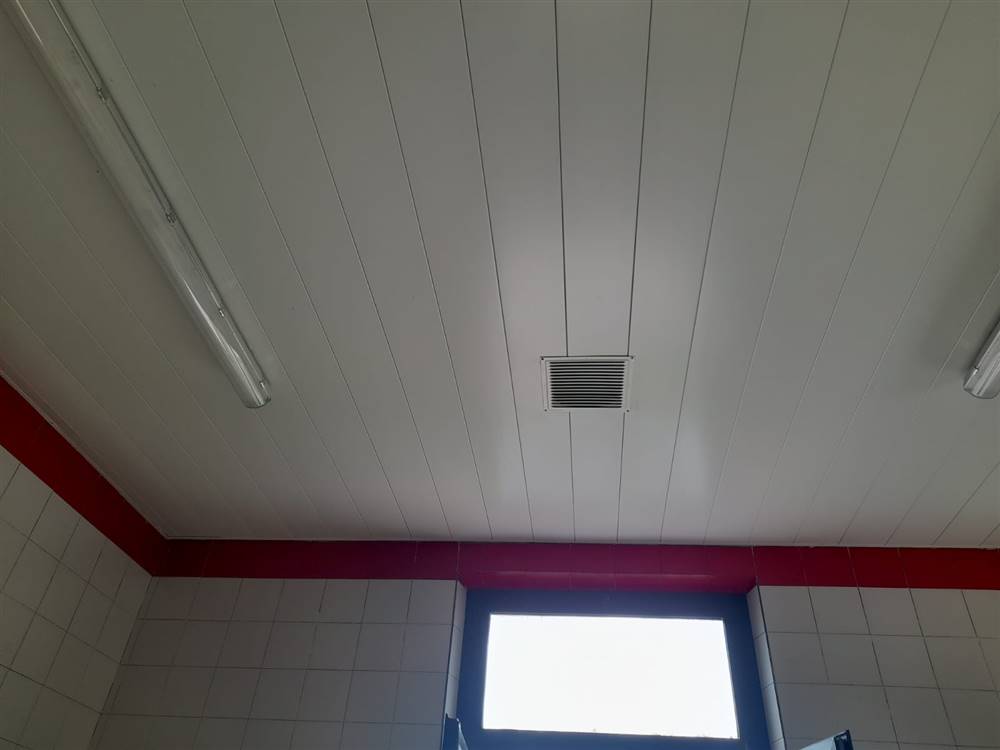

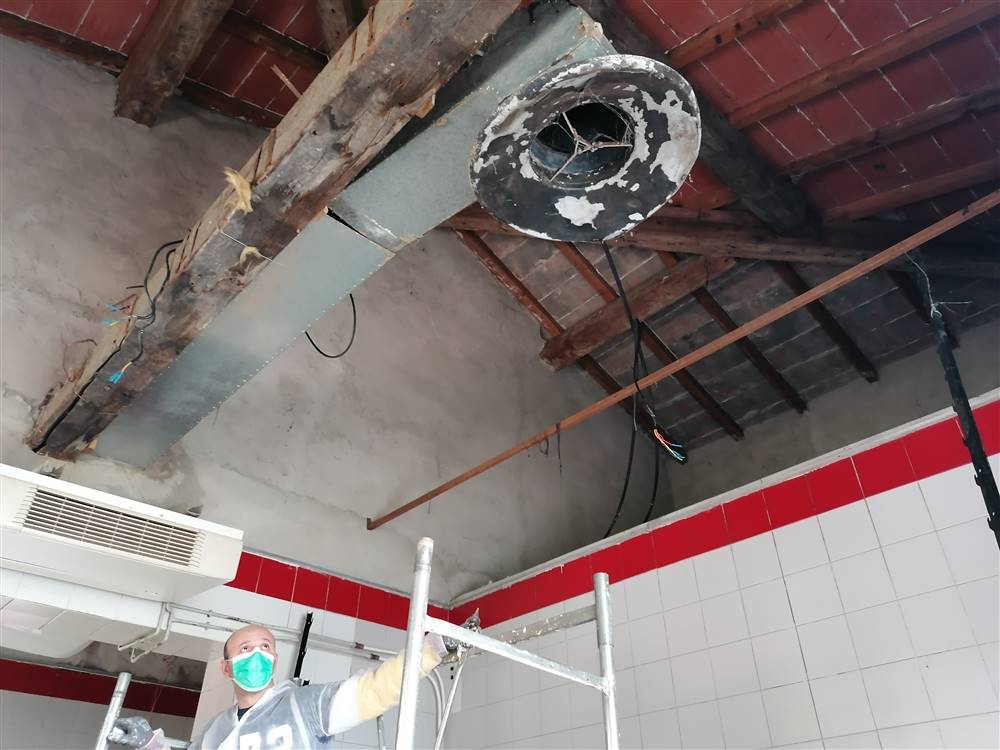

Modifica impianto aerazione e plafoniere docce uomini palestra |

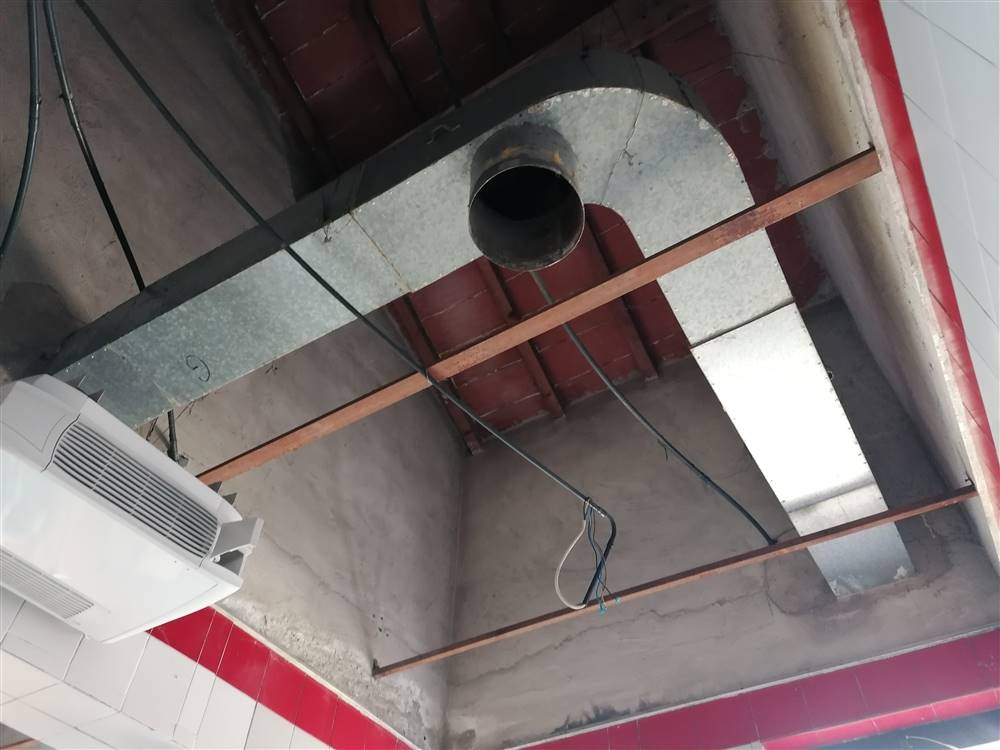

Impianti mal funzionanti |
APRILE |
| 36 |

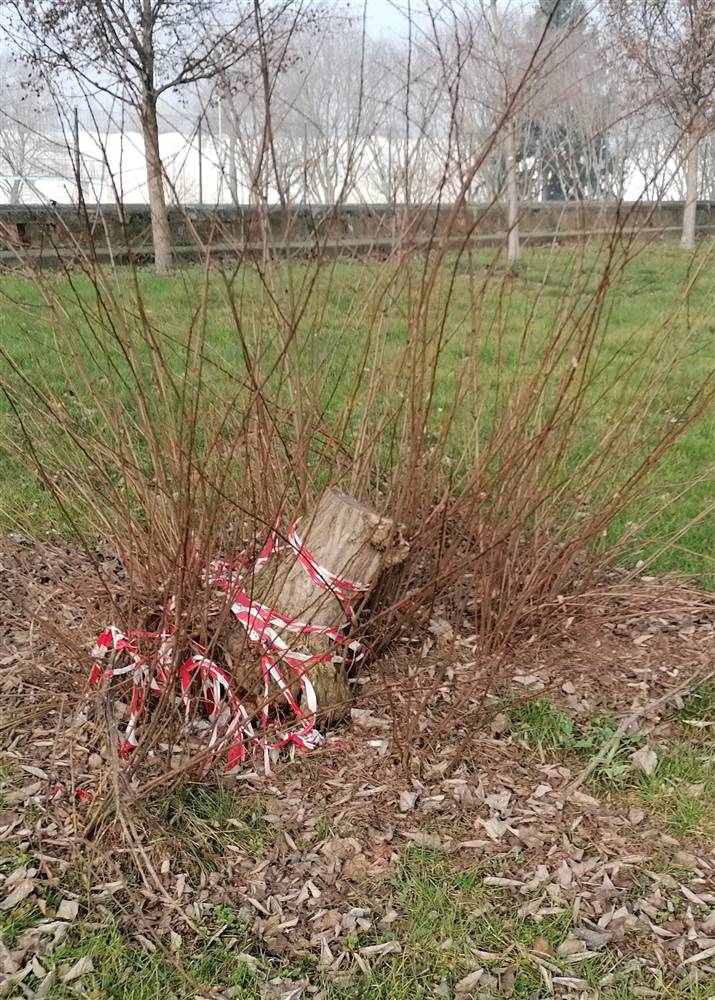

Rimozione ceppi alberi tagliati zona bastione - campi beach |
Ingombranti e pericolosi |
MARZO |
| 37 |

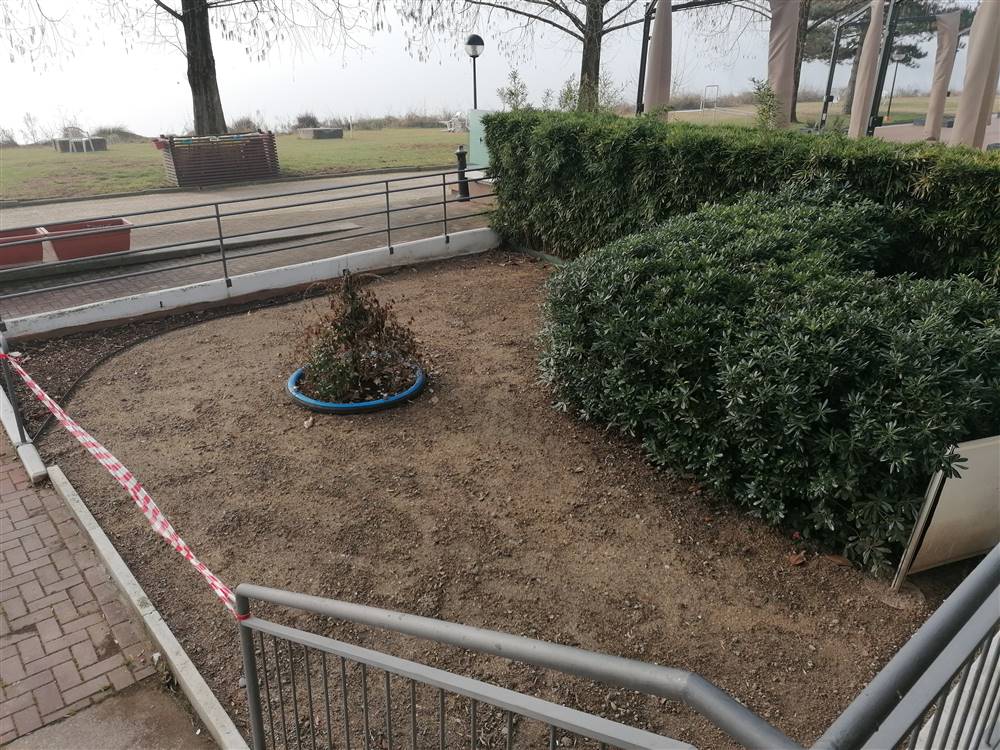

Impianto irrigazione area tra terrazza e piscina mt.25 |
Attualmente in condizioni fatiscenti |
MARZO |
| 38 |
Sistemazione marmi rotti discesa piazzetta bar |
Pericolo di inciampo |
FEBBRAIO |
| 39 |
Intercettazione tubazioni bagni piazzetta verso scarpata |
Perdita sottotraccia tubazioni acqua da pozzo 3 |
URGENTE |
| 40 |
Posizionamento boe gialle vicino a pali campo gara lago |
Segnalazione area allenamento canoa - canottaggio |
MARZO |
| 41 |

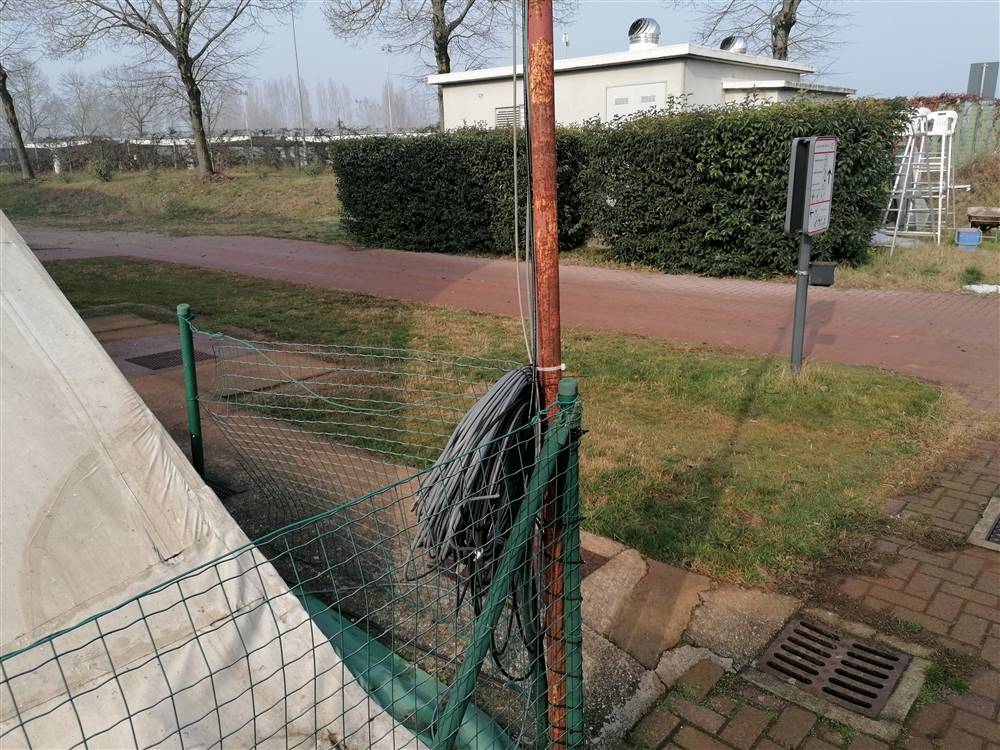

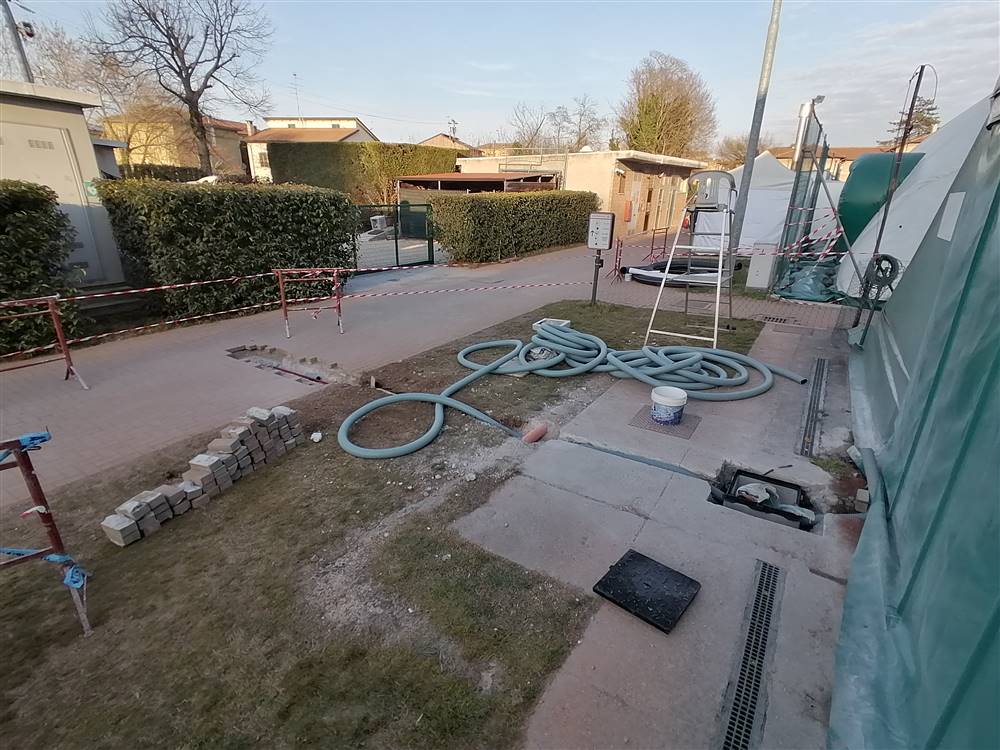

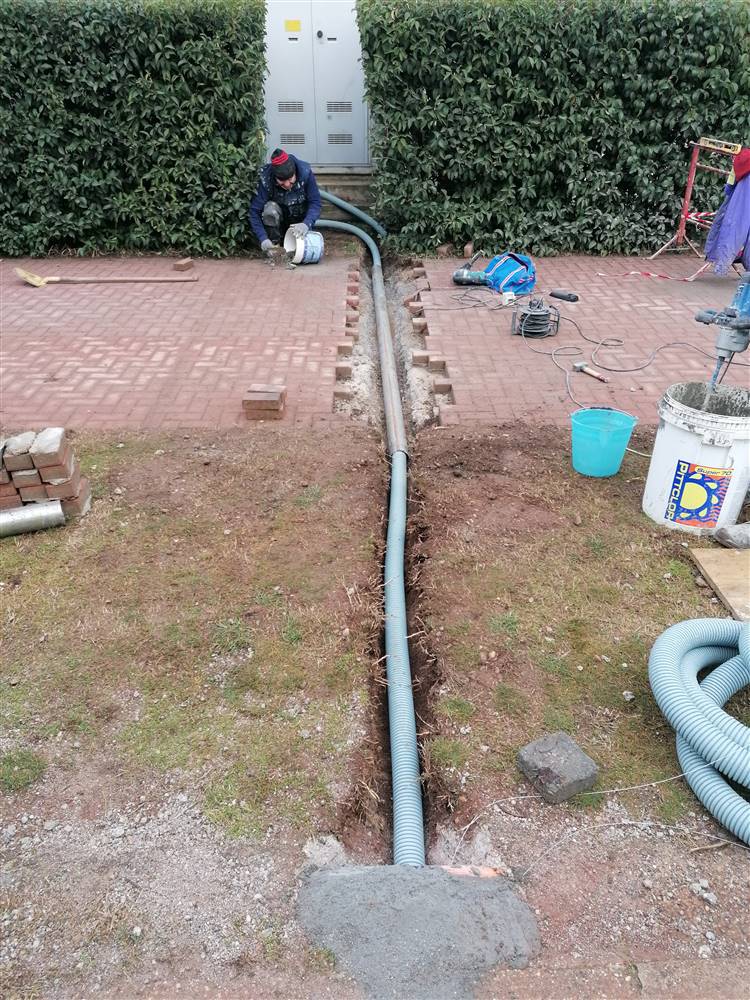

Interramento cavi dati X assemblea da inverter ad angolo campi tennis |
Evitare presenza di cavi volanti per collegamento |
FEBBRAIO |
| 42 |

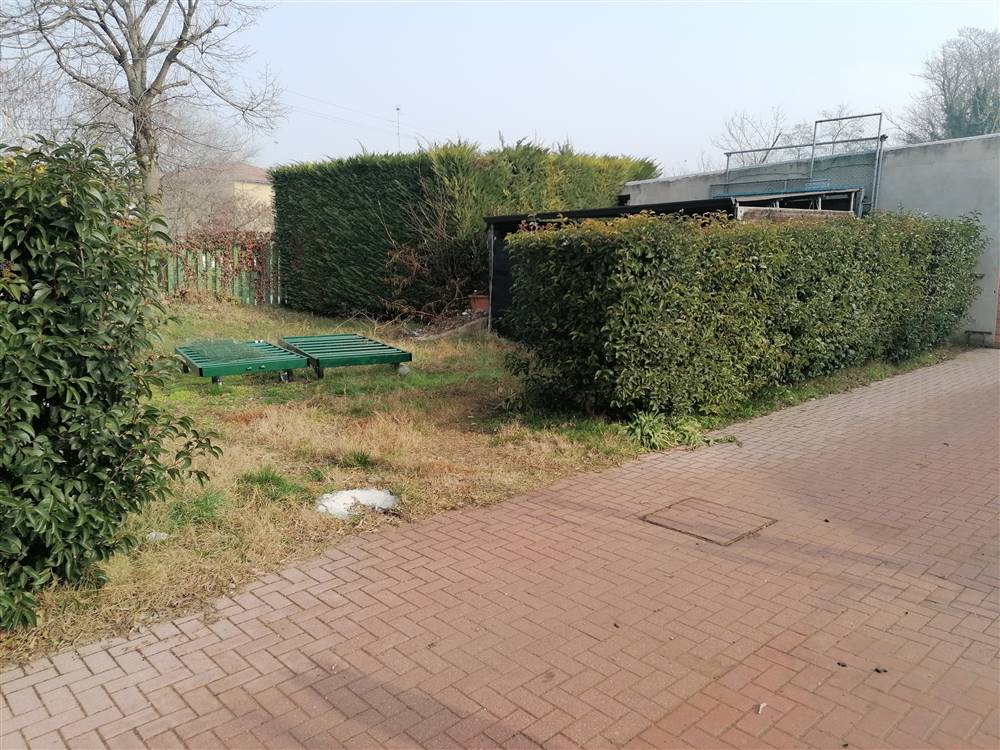

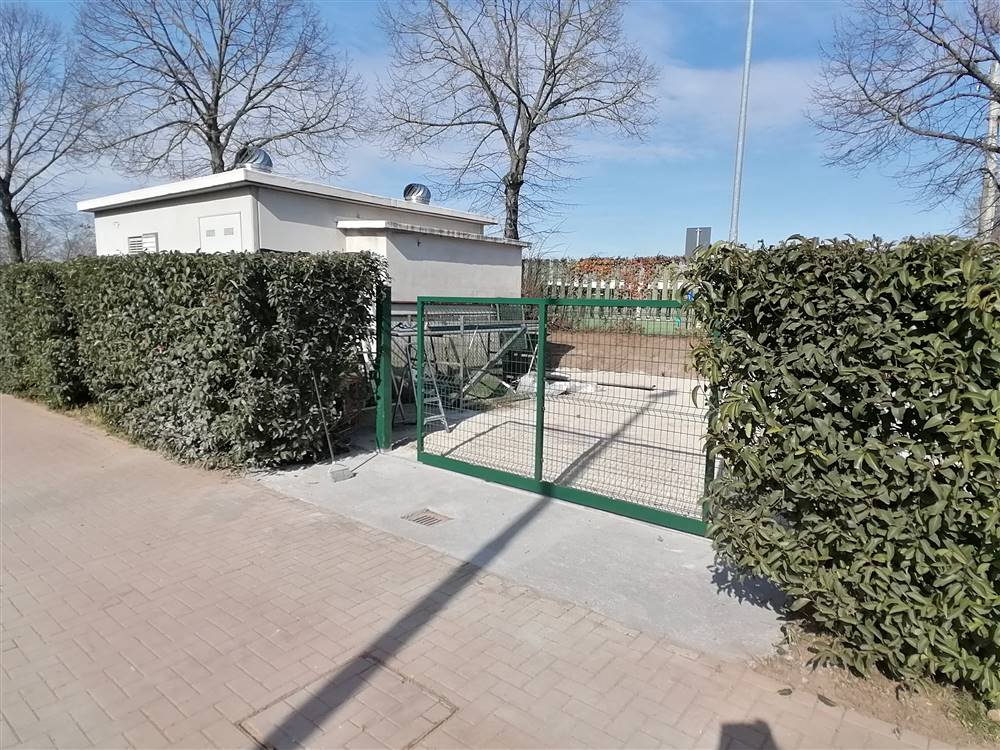

Posa guida a terra e installazione cancello scorrevole deposito terra rossa |
Necessità di compartimentare l'area |
FEBBRAIO |
| 43 |

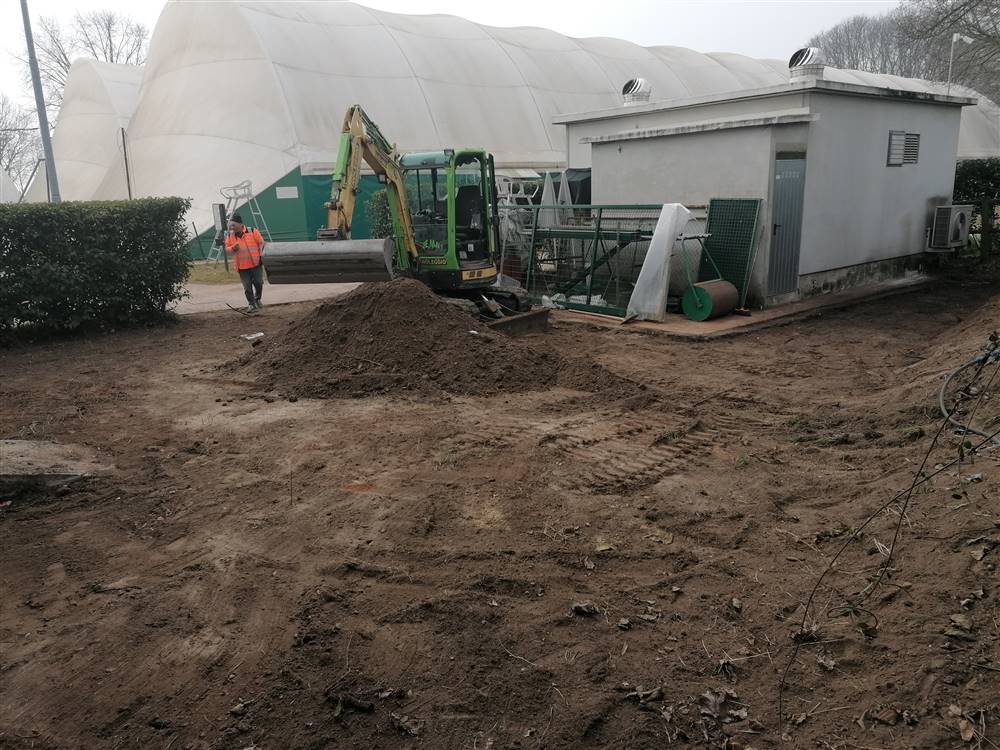

Formazione fondo in stabilizzato area deposito terra rossa |
Area necessaria per collocare la struttura pressosteatica campi 4-5 |
FEBBRAIO |

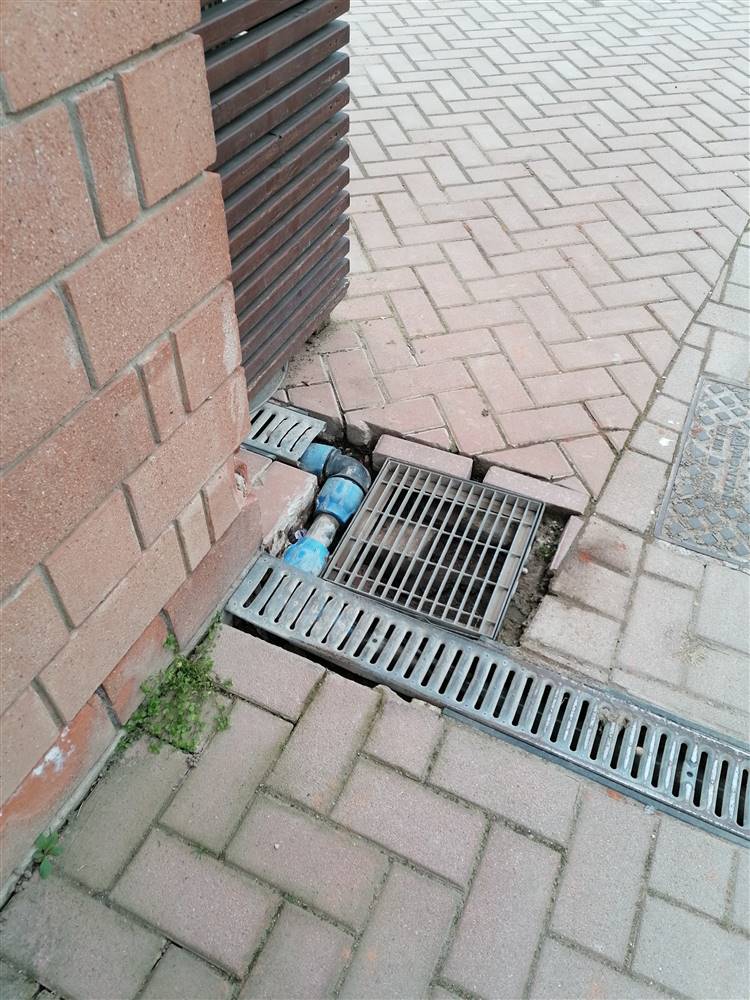

| 44 |

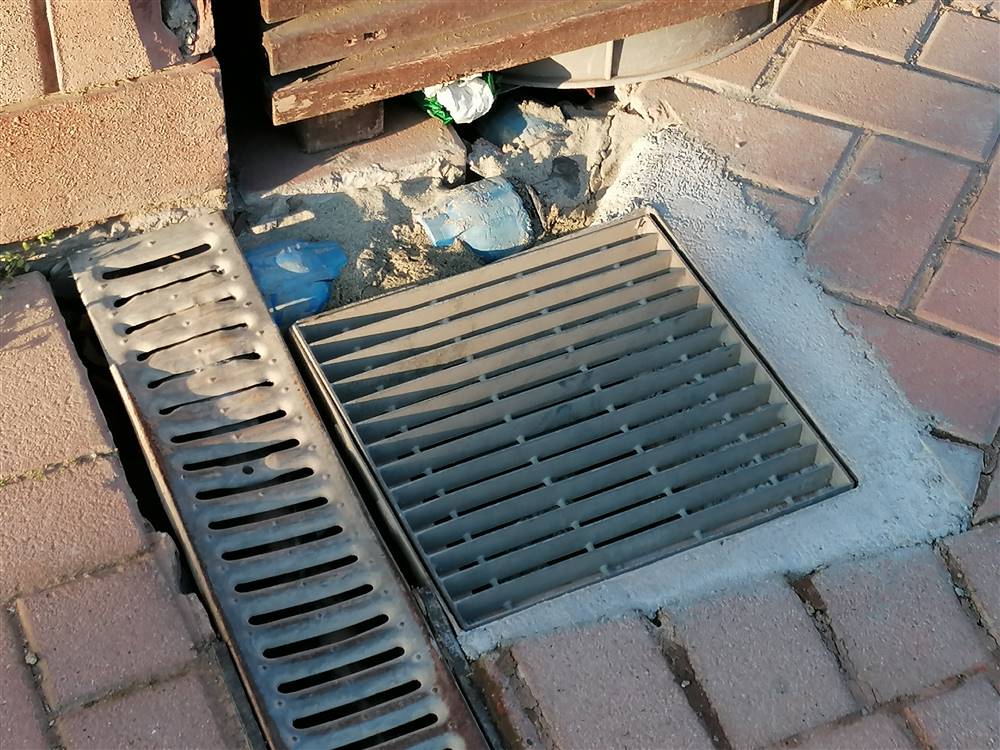

Sigillatura griglia angolo front office-infermeria |
Rischio di inciampo |
FEBBRAIO |
| 45 |
Dragaggio fondo - rimozione fior di loto darsena vela |
Scarsa profondità del fondo |
MARZO |
| 46 |

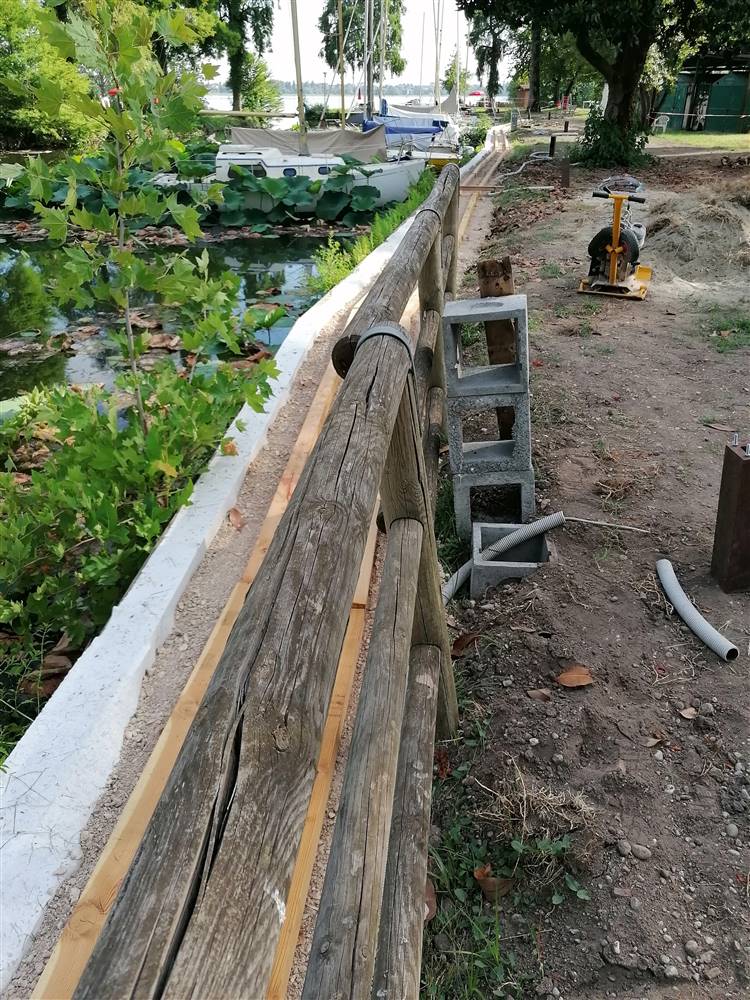

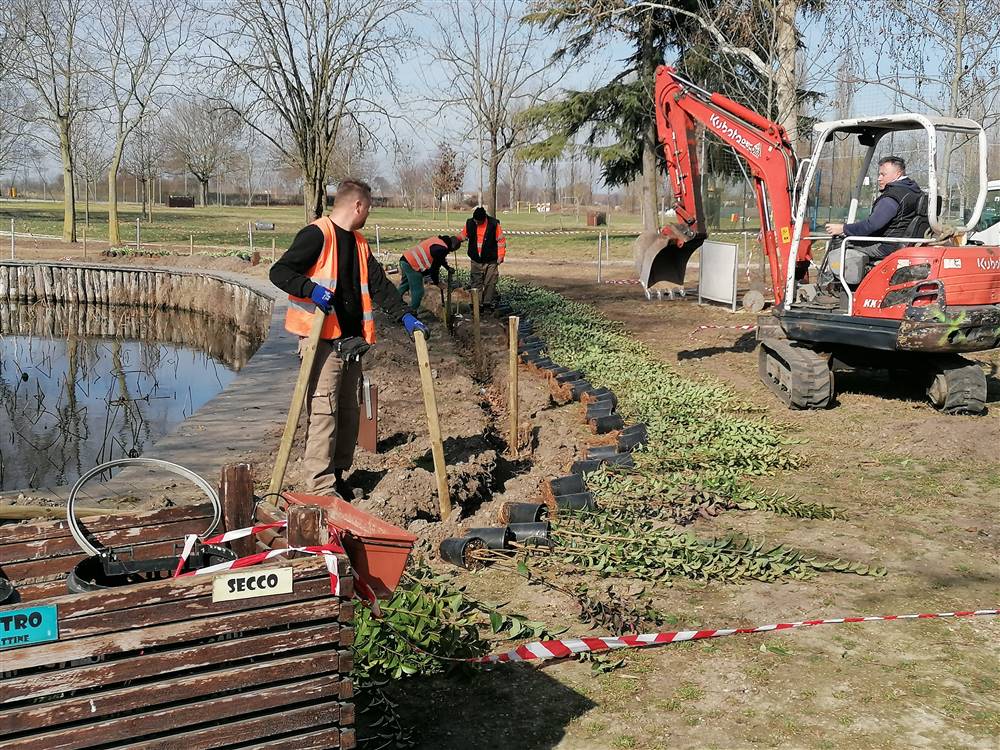

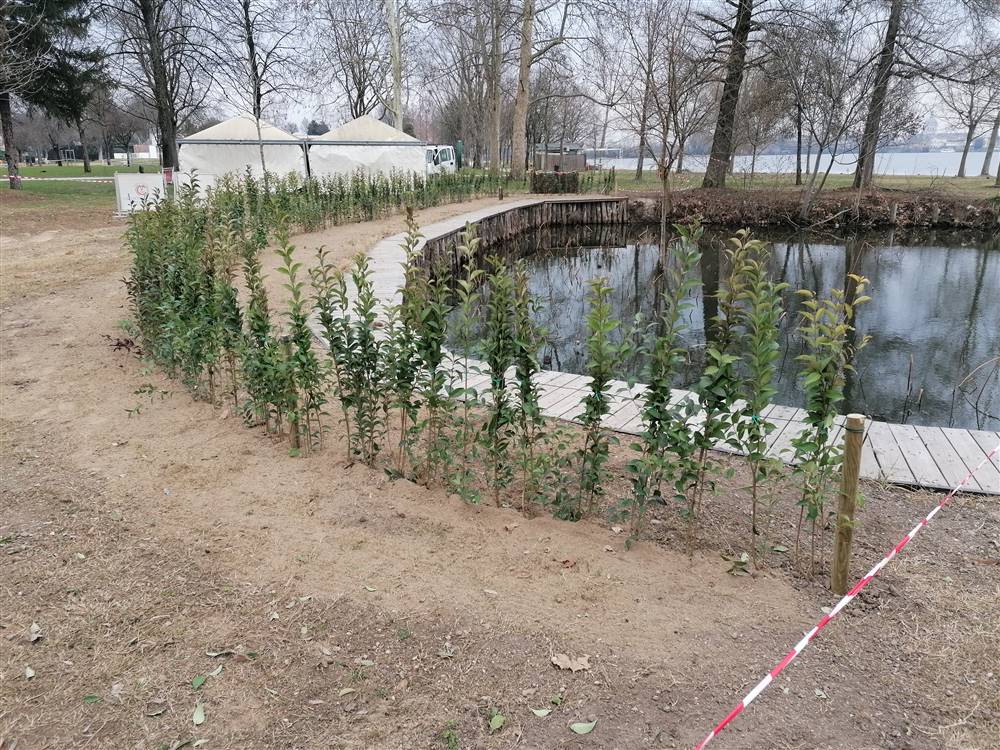

Rimozione recinzione darsena vela e piantumazione siepe con oleandri |
Recinzione fatiscente - Formazione barriera di protezione |
FEBBRAIO |
| 47 |

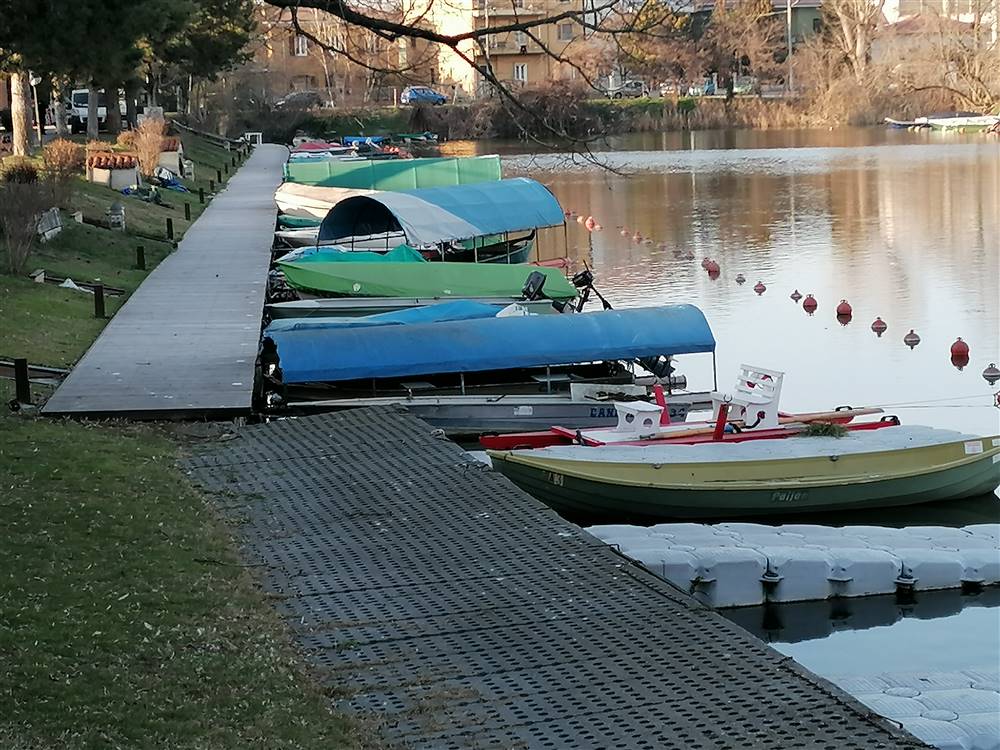

Posizionamento boe-numeri-ganci darsena vela |
Riqualificazione pontili |
IN CORSO |
| 48 |
Sostituire rete curva pista ciclabile ingresso park fotovoltaico |
La rete è sfondata a causa di ripetute cadute dei ciclisti |
MARZO |
| 49 |
Sostituzione tendoni ingressi front office e Via S.Maria |
Quelli attuali sono deteriorati |
APRILE |
| 50 |

Pulizia porte e copertura campi tennis 6-7-8-9 |
Condizioni attuali non idonee |
FEBBRAIO |
| 51 |

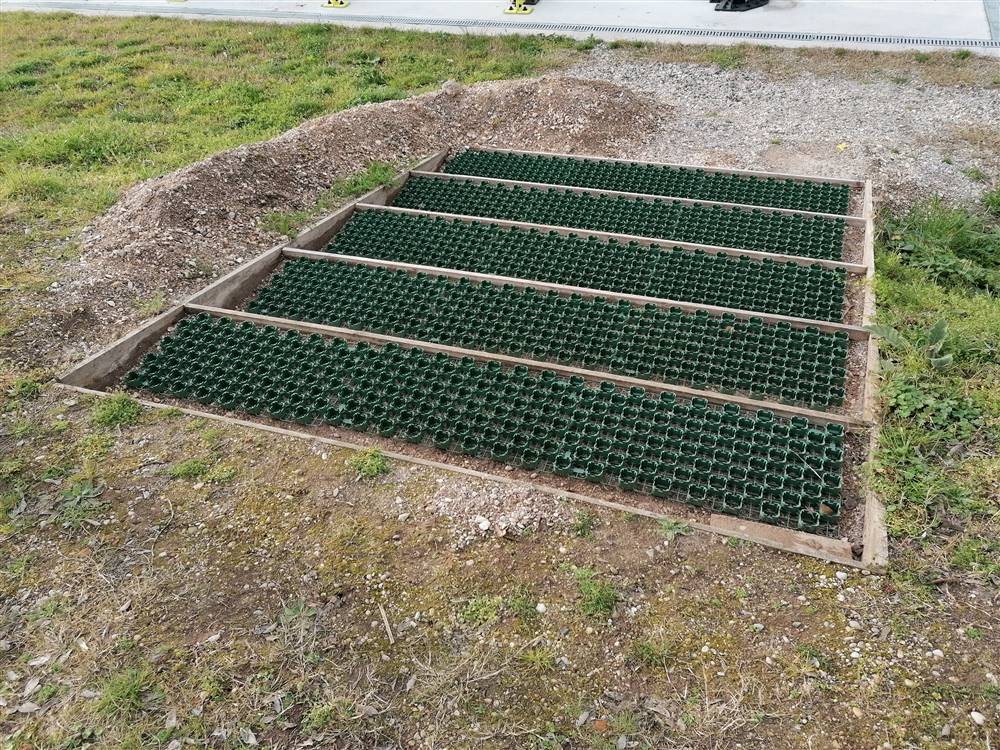

Posizionare grigliato in pvc nelle scale scarpate padel-muro tennis |
Stabilizzare il fondo delle discese |
FEBBRAIO |
| 52 |
Sistemazione scalinata accesso spogliatoi bastione |
Gradini dondolanti |
FEBBRAIO |
| 53 |
Smontaggio vetri saletta bar ed installazione di nuovi con vetrocamera |
Bloccato ordine a Predari |
DA VERIFICARE |
| 54 |
Spianamento area tavoli ping pong |
Presenza di buche nei lati corti dei tavoli |
MARZO |
| 55 |
Revisionare copertura spogliatoio in legno zona campi beach |
Il tetto è danneggiato |
APRILE |
| 56 |

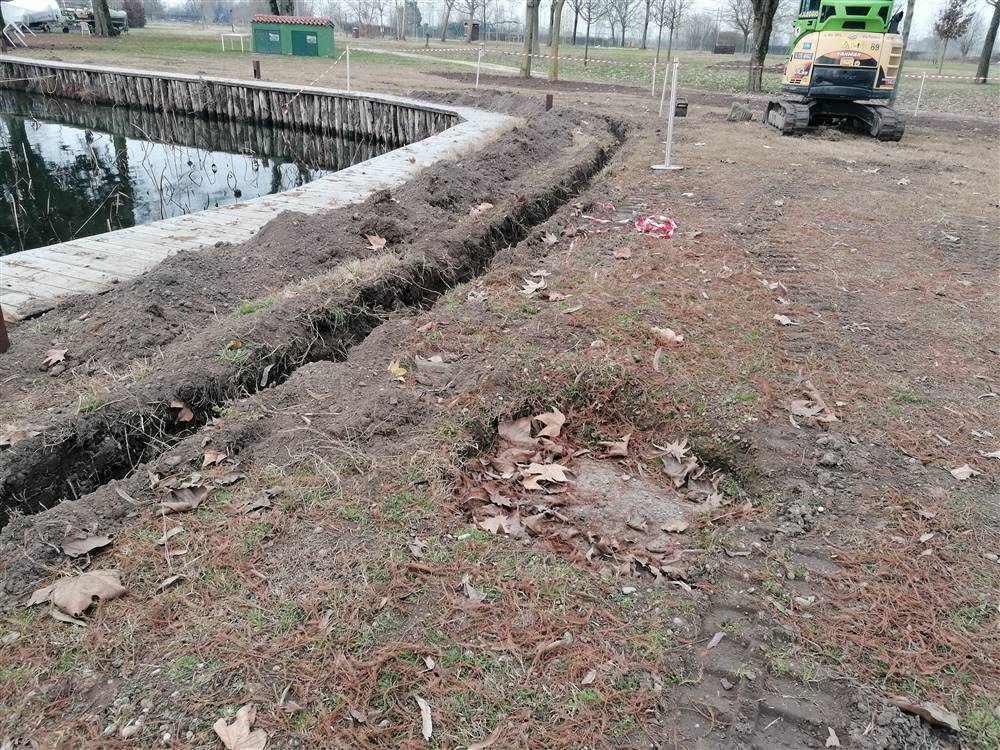

Inalzamento pozzetti zona curva darsena vela |
Dopo il riporto di terra è necessario portare in quota i pozzetti |
MARZO |
| 57 |
Abbattimento alberi pericolanti e potature rami dove necessario |
Messa in sicurezza parco arboreo |
MARZO |
| 58 |
Posizionamento sportelli e copertura struttura contenete bidoni rifiuti |
Miglioramento funzione raccolta |
MARZO |
| 59 |
Installazione protezione fissa sponda lago canottaggio |
Pericolo di incastro gambe tra sponda e pontili |
IN CORSO |
| 60 |
Campo tennis 10 sostituzioni pezzi di manto - rete perimetrale |
Campo in condizioni fatiscenti |
MARZO |
| 61 |
Stuccatura fughe pavimenti bagni uomini palestra-docce uomini bastione |
Infiltrazioni acqua pareti spogliatoi |
MARZO |
| 62 |
Sostituzione molla porta ingresso palestra |
Risulta non funzionante |
FEBBRAIO |
| 63 |
Posa copri water e sostituzione maniglie porta bagni palestra |
Da eseguire in accordo con gestori |
FEBBRAIO |
| 64 |
Installazione nuovi asciugamani elettrici nei bagni |
Evitare il consumo elevato di asciugamani di carta |
FEBBRAIO |
| 65 |
Trattamento anti legionella tubazioni acqua |
Disinfezione impianti - Analisi campionature |
FEBBRAIO |
| 66 |
Sostituzione plafoniere neon in varie zone con luci led |
Efficentamento energetico - le attuali sono ingiallite |
MARZO |
| 67 |
Rimessa in funzione del pozzo impianto antincendio - profondità da mt. 62 a mt.130 |
Pescaggio insufficiente - presenza di sabbia che danneggia pompe |
FEBBRAIO |
| 68 |
Scavo e nuova linea in tubazioni PE da spogliatoio donne palestra a locale tecnico |
Ottimizzazione ricircolo acqua calda |
DA VERIFICARE |
| 69 |
Manutenzione in seguito a verifica ispettiva attrezzature area giochi |
Sicurezza area giochi |
APRILE |
| 70 |
Esecuzione plinti per ancoraggio pilastri in ferro sala filtri |
Struttura staccata da terra |
FEBBRAIO |
| 71 |

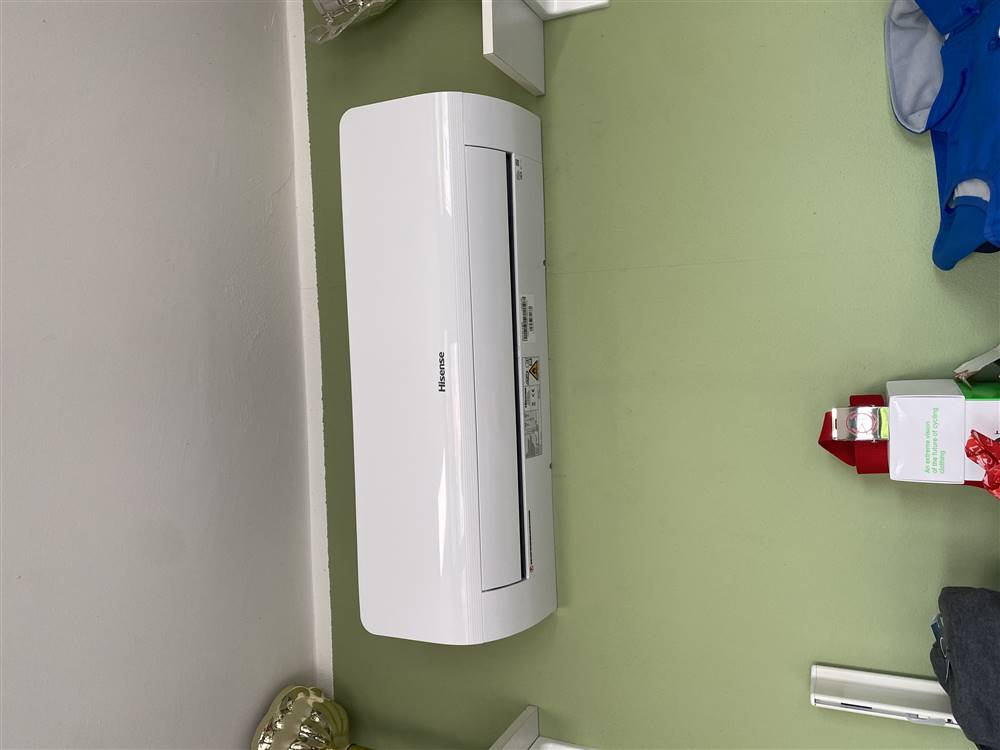

Sostituzione condizionatore ufficio front office-infermeria-locale uts |
Attuale non funzionante |
MARZO |
| 72 |
Rimozione pontili in cemento zona chiosco e angolo darsena grande |
Permettere l'esecuzione della riqualificazione sponde lago |
OTTOBRE |
| 73 |
Rimozione baracche zona vela e riqualificazione area |
Pericolo di caduta lastre di copertura |
DA VERIFICARE |
| 74 |
Rifacimento asfalto e segnaletica orizzontale park fotovoltaico |
Fondo ammalorato e segnaletica poco visibile |
DA VERIFICARE |
| 75 |
RIQUALIFICAZIONE INFRASTRUTTURA TELECOMUNICAZIONI AMPLIAMENTO FIBRA OTTICA (vedi file allegato) |
|
|
